【带你读懂装修】一栋青山脚下的别墅蜕变全程图文分享(4)
这个帖子的主要内容就是各项产品的安装,大多数业主对产品安装注意事项和安装顺序搞不清楚,先装什么后装什么,大家也可以参考我的整个安装流程,各项产品没有绝对的谁先谁后,衔接好了,就不会出问题,才不会留遗憾。

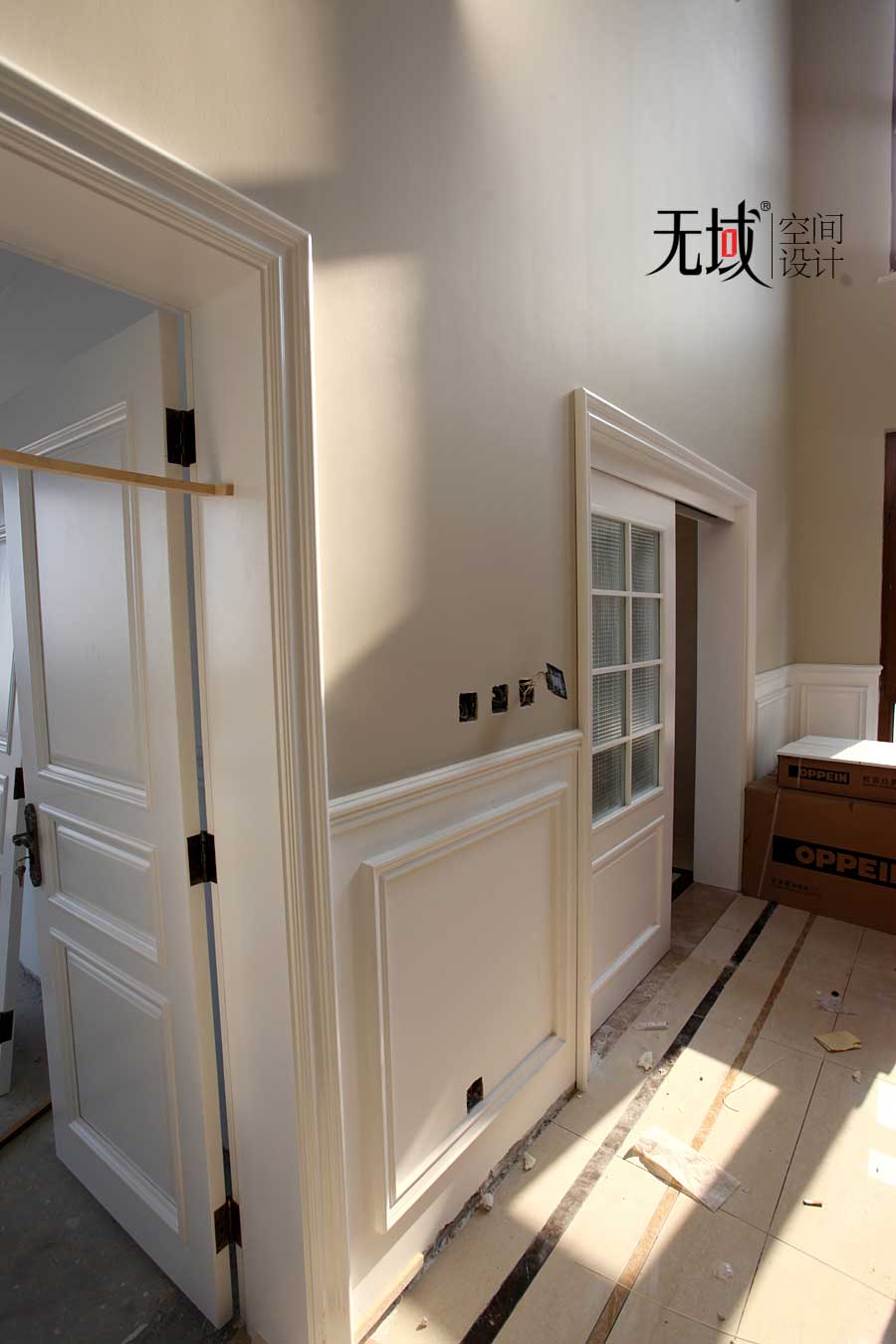

门刚刚装好,墙面是否找平,是否平整通过装门和柜子就能看出来。不平整的墙面装完门以后门套线看起来上线的缝大小不一,很难看,即使通过打玻璃胶也遮不住。
一个房子少则几个门多则几十个门,经常发生少量了一个、开启方向错误等等的悲剧,,设计师最好拿着门厂的测量单亲自现场再测一遍,图纸没问题了并不是万事大吉,还得看工厂师傅认不认真看图纸。
如果墙面选的石膏线来做造型墙的,腰线的厚度一定要比门套线的薄,如果腰线的厚度超过了门套线的厚度那就不好看了,两者接触的地方没法收口了,所以这两个产品在选择的时候一定要注意他们的尺寸。

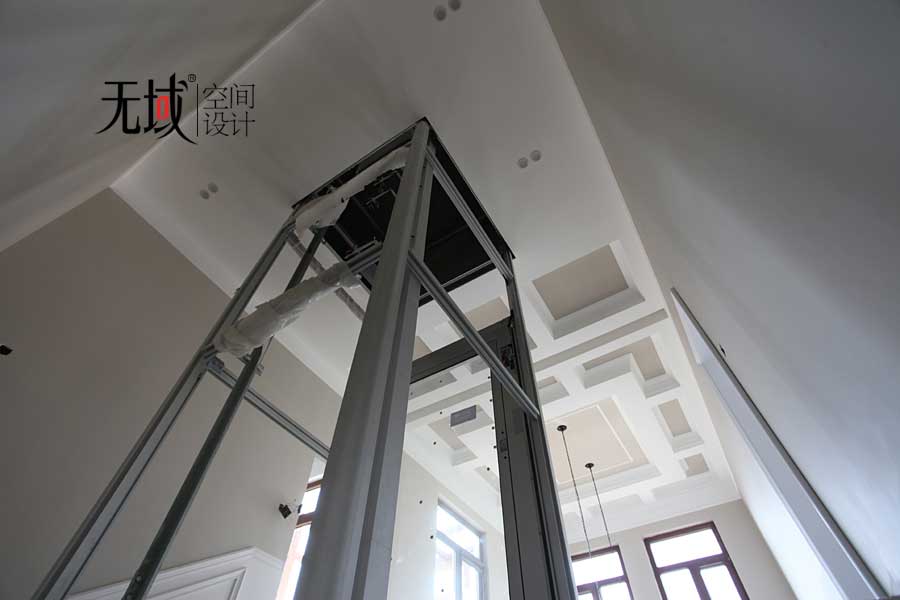

电梯的玻璃也有十多天的生产周期,一般在门装完后就可以预定了。但是安装我觉得还是尽量晚装,把该装的产品都装完了再装电梯玻璃,省的在往楼上搬门、柜子等大件东西时候磕碰到玻璃。

上面的相片是二楼的次卫刚刚做完瓷缝后的效果。做瓷缝还是环氧彩砂,根据预算。目前市场上做美缝的水平分两种,一种是非常差,一种是还凑合,没有特别好的。

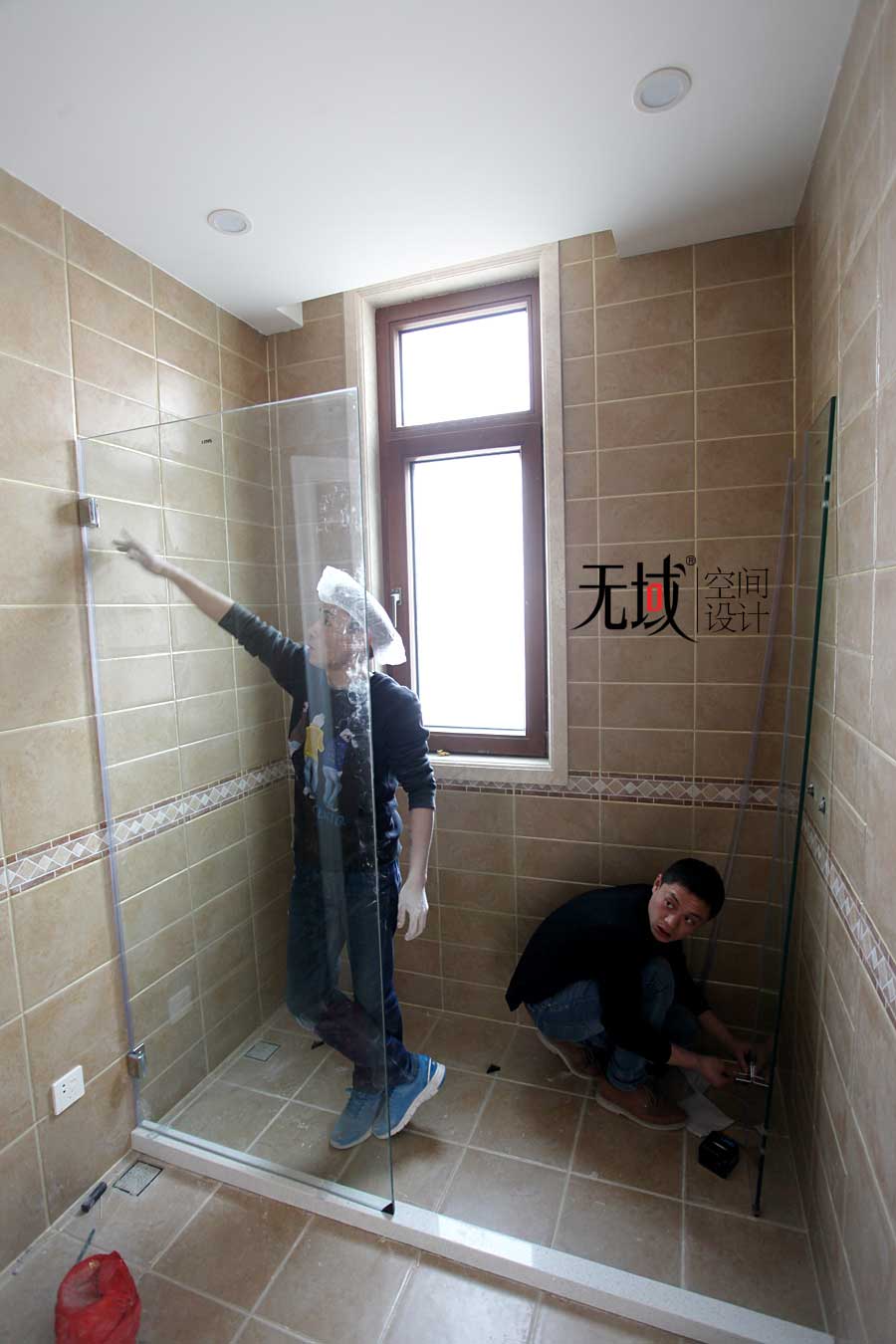

这是一楼主卧的卫生间,也是用的地砖上墙,浴房的安装师傅正在安装,下图是已经安装完毕的相片。
淋浴房最好在贴卫生间地砖之前定好,贴完墙砖后淋浴房厂家上才可以门测量,测量完先让厂家把淋浴房的挡水做出来拿到工地现场预埋,卫生间的总地漏就可以做一个坡度,淋浴区内做一个坡度,做两个坡度,这样就不会因为洗澡时的水量太大而存水。

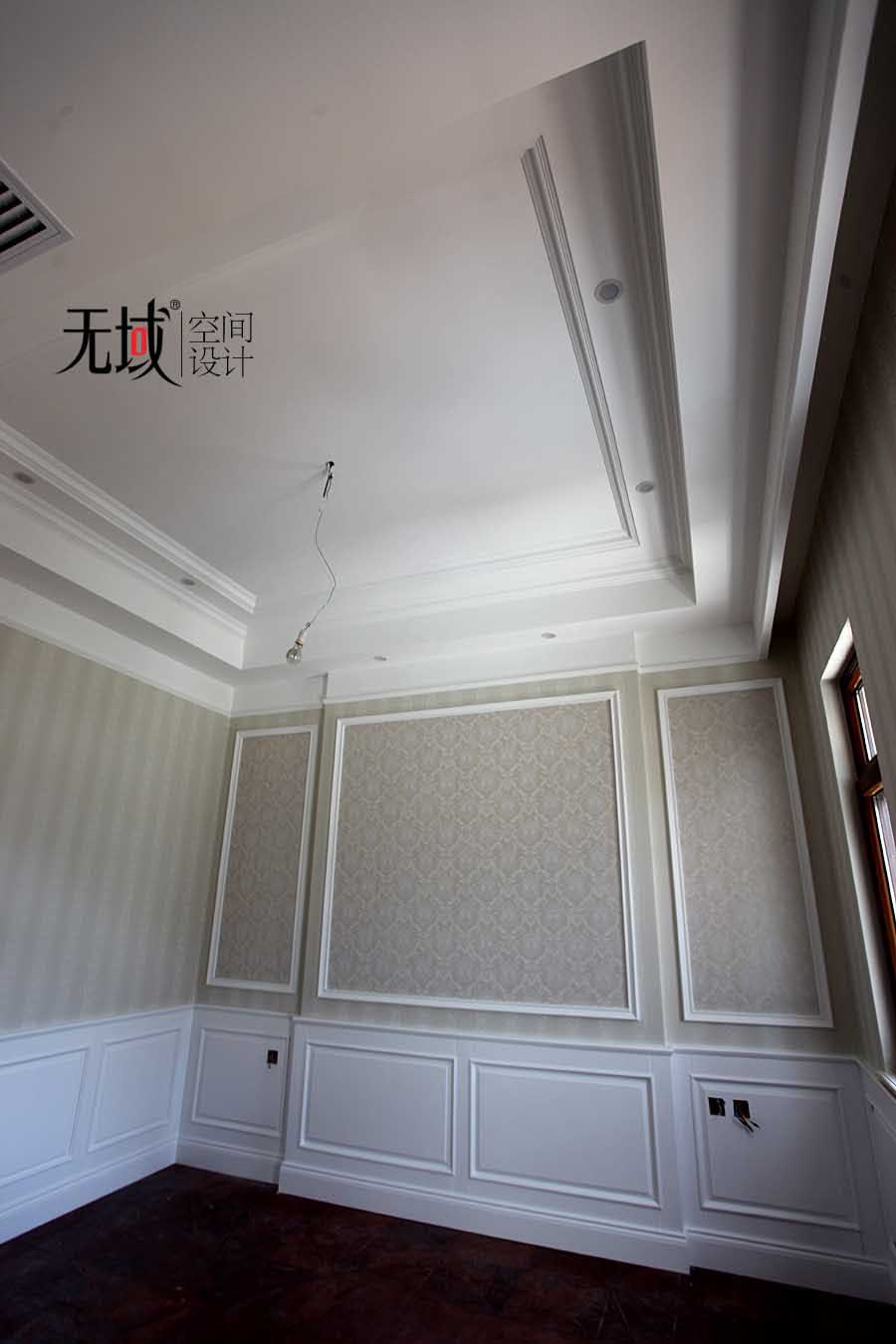

护墙板我只用了两个房间,也已经开始安装了。这个空间时地下二层的活动室,可以放一个台球桌也可以放一个乒乓球案子,尺寸刚刚好。

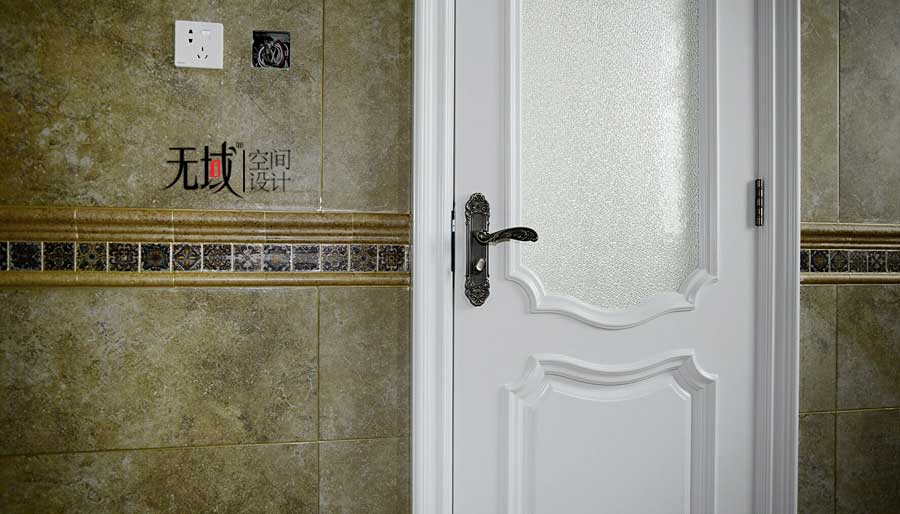

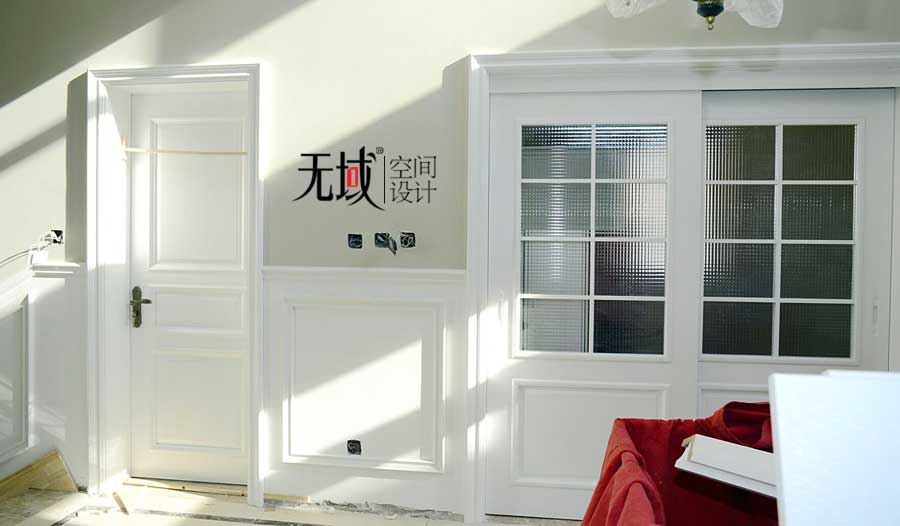

厨房的门款式是常规的款式很常见,我倒挺喜欢这款方格子玻璃,在选择的时候一眼便看上了它,就是有一种感觉突然让你觉得这个造型和颜色很适合这个空间,当你看到它时就会情不自禁的多看上几眼。
业主都想遇到一个设计能力不错而且又付责任的设计师,我觉得选择一个设计师不能只是看他签约前信誓旦旦地答应了您什么,而是看签约后,开工以后,他做了什么。做事认真,无需讨好任何人。客户不是求来的。但是不要以独立设计师的工作量来要求装饰公司的设计师,说实话如果我在装饰公司上班,也一样做不到。
橱柜刚刚进场,等待安装,现场看起来比较乱。装橱柜最需要注意的是在

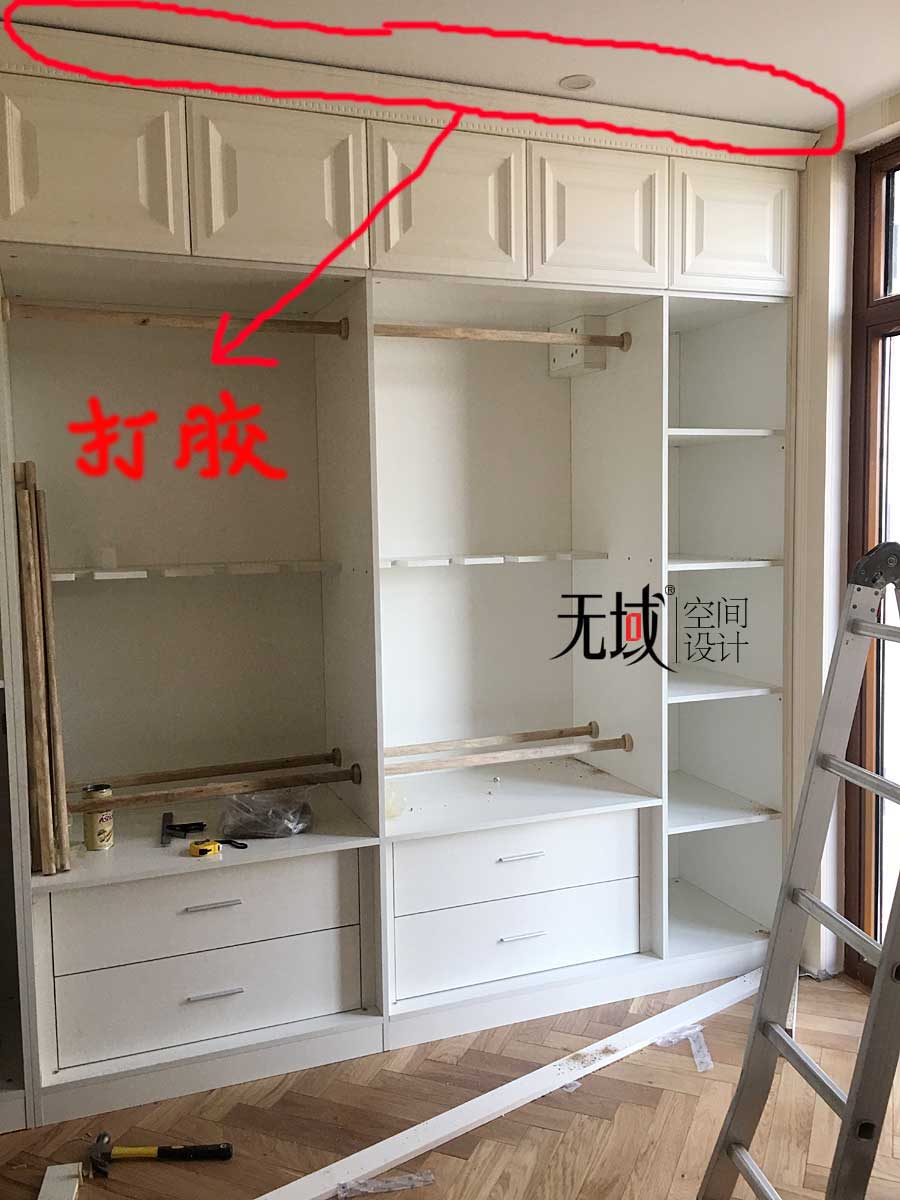

装吊柜打眼儿
之前一定要告知橱柜安装师傅
水管的位置
,因为一旦打漏还得拆砖修水管再补砖,相当麻烦,水管多一个接头就多一份隐患,橱柜安装也只能等都修好后进行了。切记。
这是一层的客卫,刚刚做完瓷缝,还没有安装淋浴房的时候,下面的相片是刚装完淋浴房。

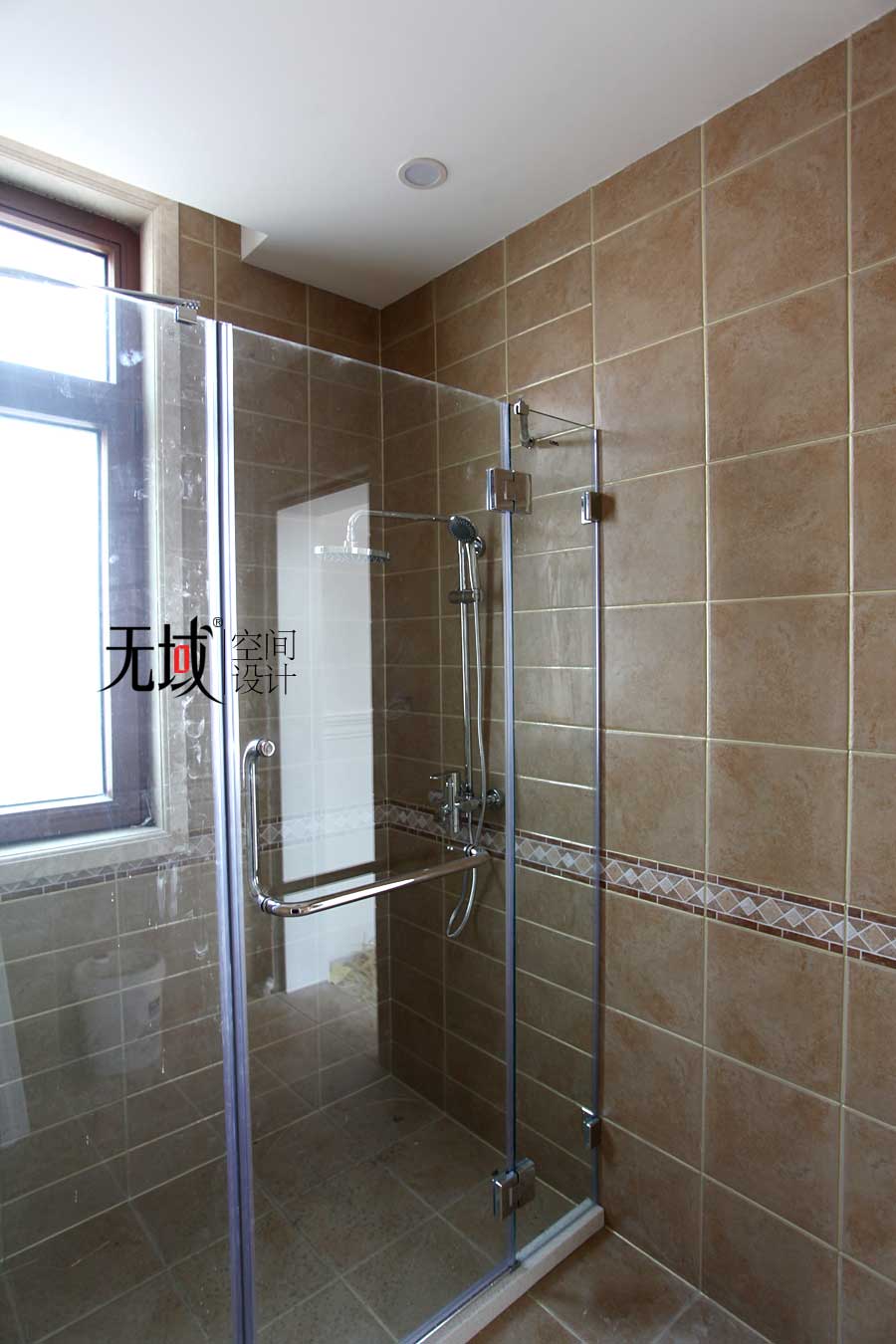

淋浴房的安装最重要的是五金与玻璃要垂直、严丝合缝,如果安装不精确就会因为玻璃受力不均匀而造成爆、裂等安全隐患。
这把锁作为古典风格造型简约而不简单,温文尔雅,图案复杂但不凌乱,青铜的颜色古典而低调,恰到好处。

安装门的时候由于工人的疏忽,在搬运和安装的过程中往往会磕碰已经安装好的其他产品,比如墙面的石膏线,墙面漆,甚至把要装的门都磕了等等,很多时候是避免不了的,即使你在现场盯着。还有就是门的开启方向做错,卫生间门忘记做玻璃等等你想不到的低端的错误,都有可能会发生,只能再等几天返厂。
护墙板采用的红棕色,沉稳而内敛,与墙面的颜色冷蓝色形成强烈的视觉反差,冷暖对比,地面处于一个中间色,顶地墙黑白灰分明,动静结合。
我觉得设计这件事或者是艺术创作相关的事,比如你要创作一个作品或是写一首歌,绝不是靠一群人在一起七嘴八舌“商量”出来的,一定是一个人做出来的,其他人做做图、打打下手还可以,就好比李白、杜甫的诗绝对不是和别人商量出来的,许巍、罗大佑写歌也同样的道理。不同的是,设计师只需要和业主商量,根据业主的喜好、生活习惯、对色彩的接受程度等等设计出他喜欢的居家氛围就OK了。做“对”的设计,不能张冠李戴。

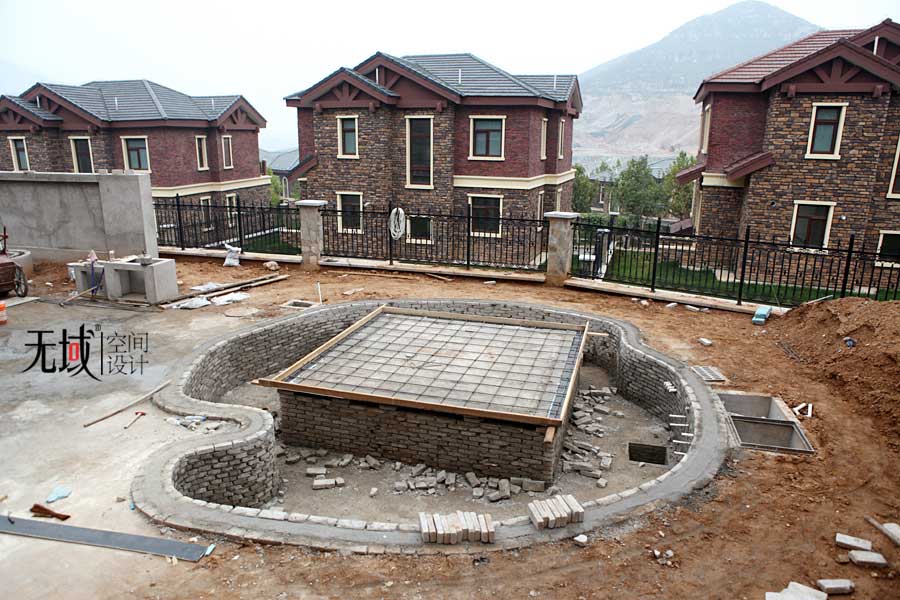

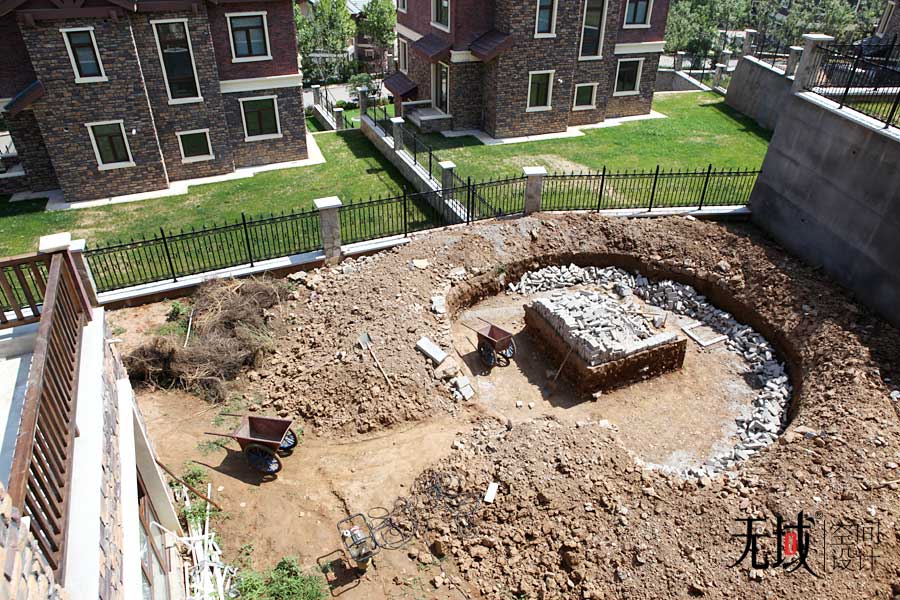

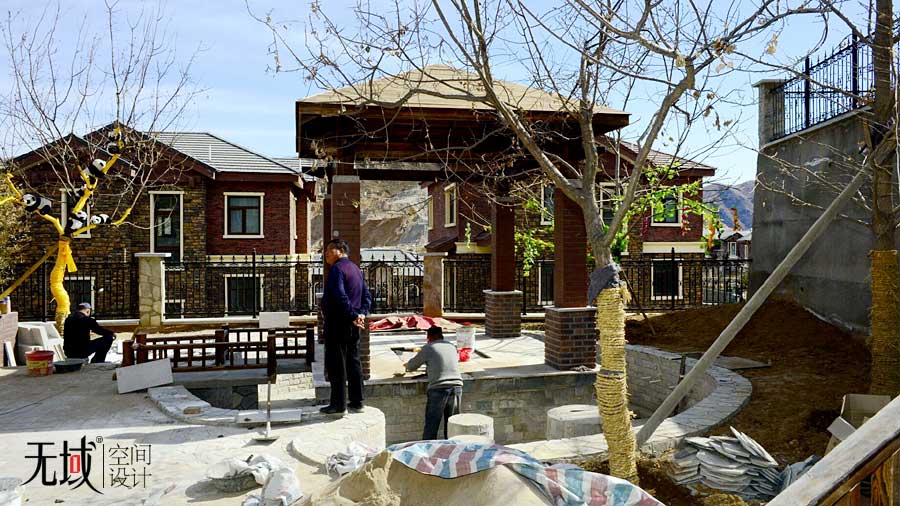

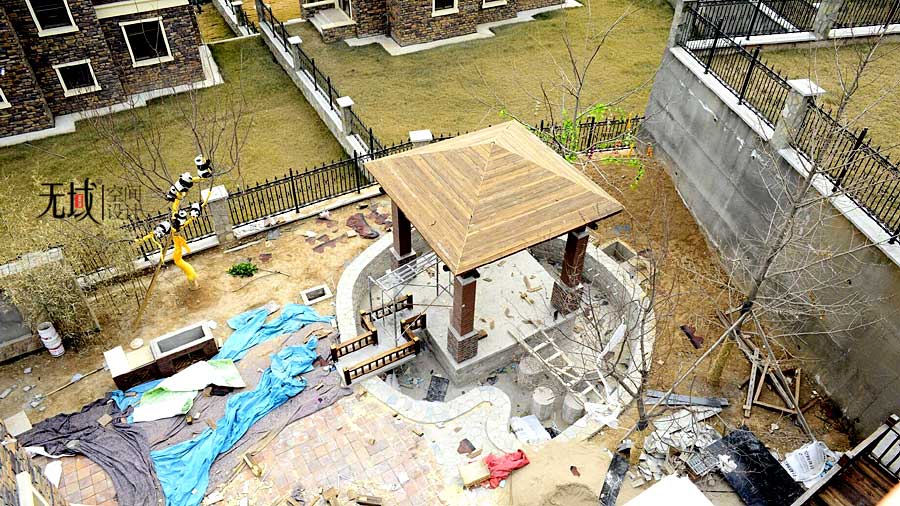

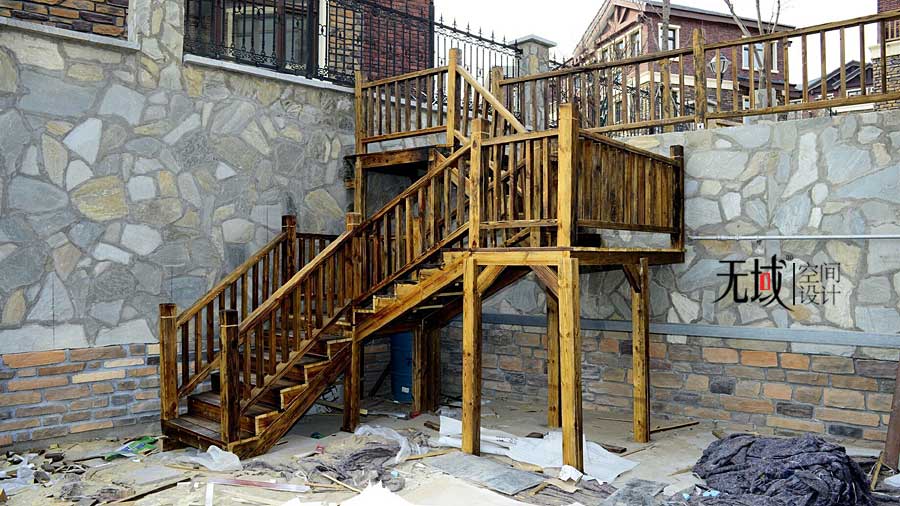

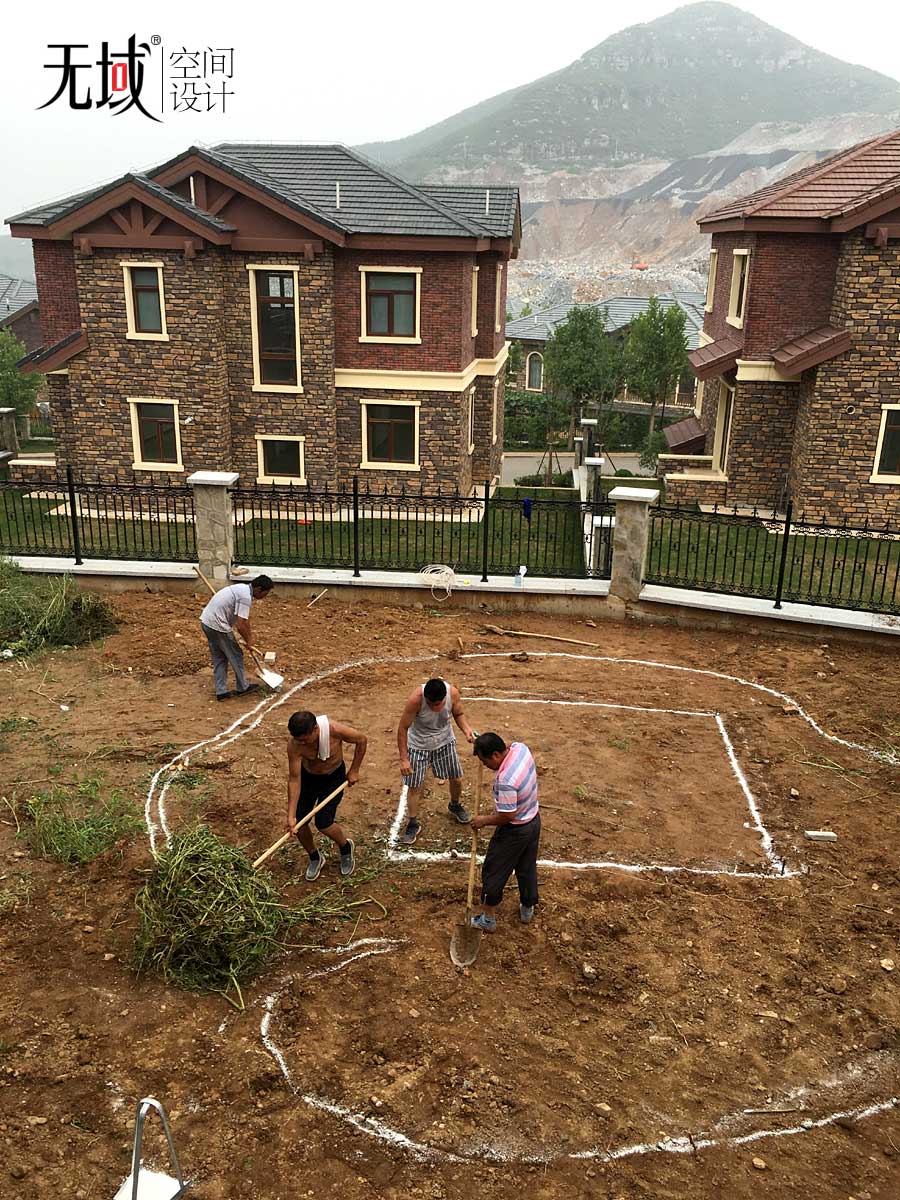

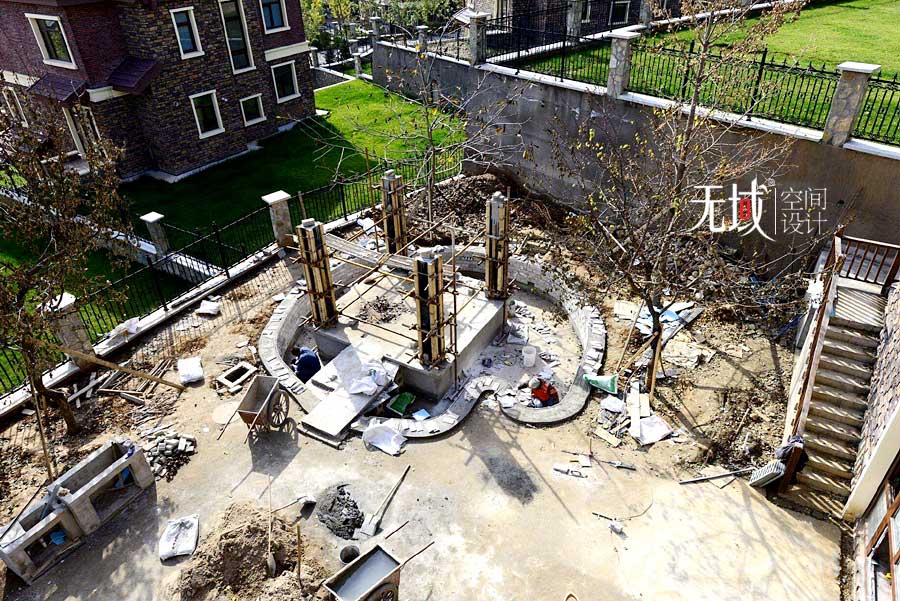

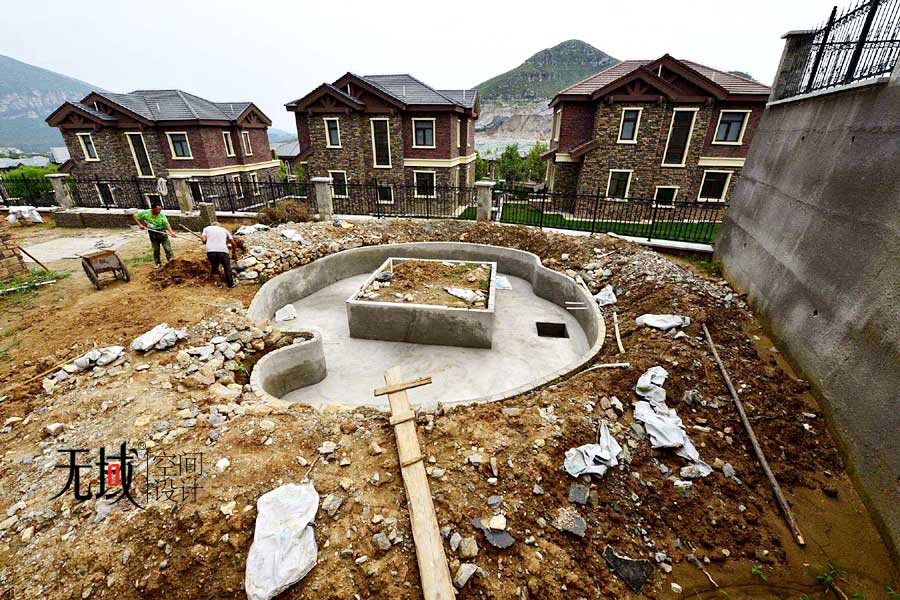

这个院子亭子的造型做成什么样,在整个院子占多大的面积合适等等都要精心的设计好,但是光设计的好不行,做出来的东西还要耐用,但是室外和工装的施工比起家装施工来,要粗糙的多。每当我看到从设计图上落到地上的时候,那种过程的疲惫感就会消失,我也喜欢翻看从都到尾的整个过程,有一点点的成就感,下面我插播几张施工的过程照片,从最初的画线开始。。
1~
2~
3~
4~
5~
挑出几个时期的各几张相片回顾一下,从夏天干到冬天,又从春天开始,已经接近尾声了,还有一些植物要等到天气暖和了再种。

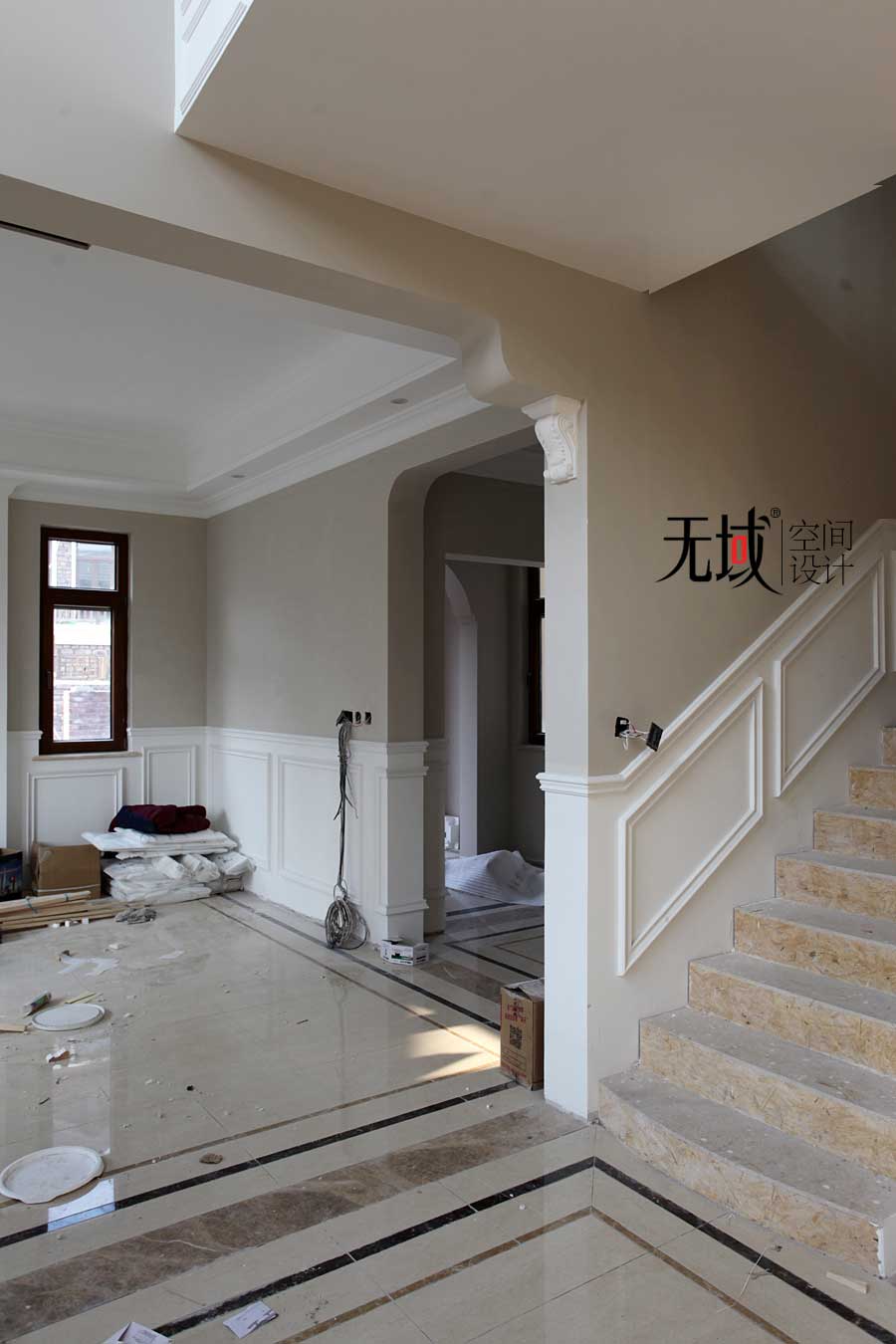

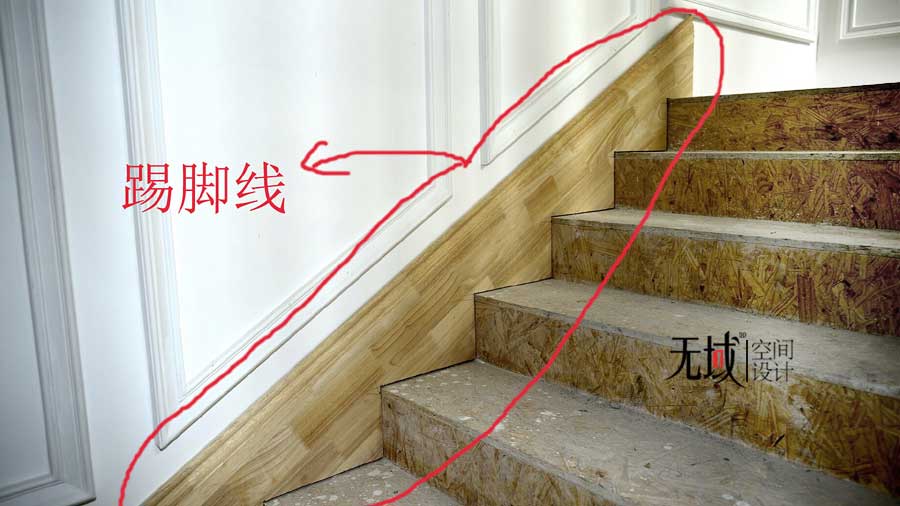

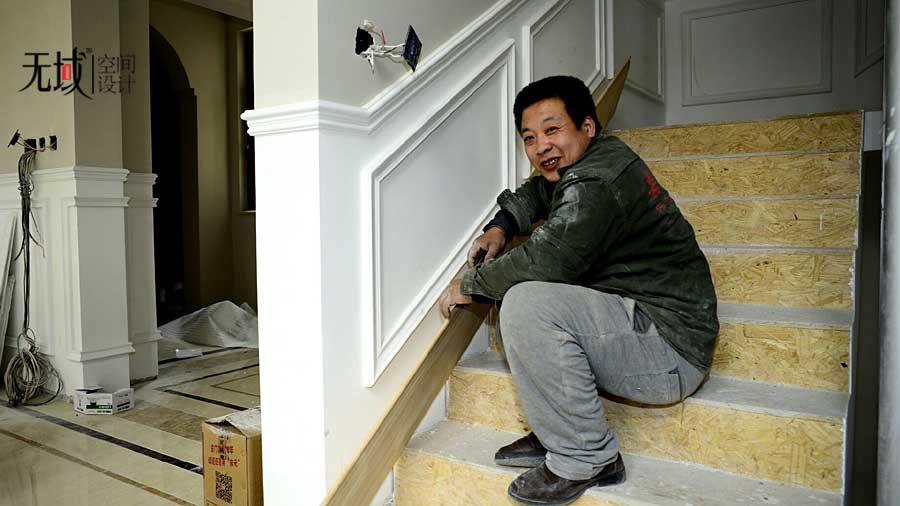

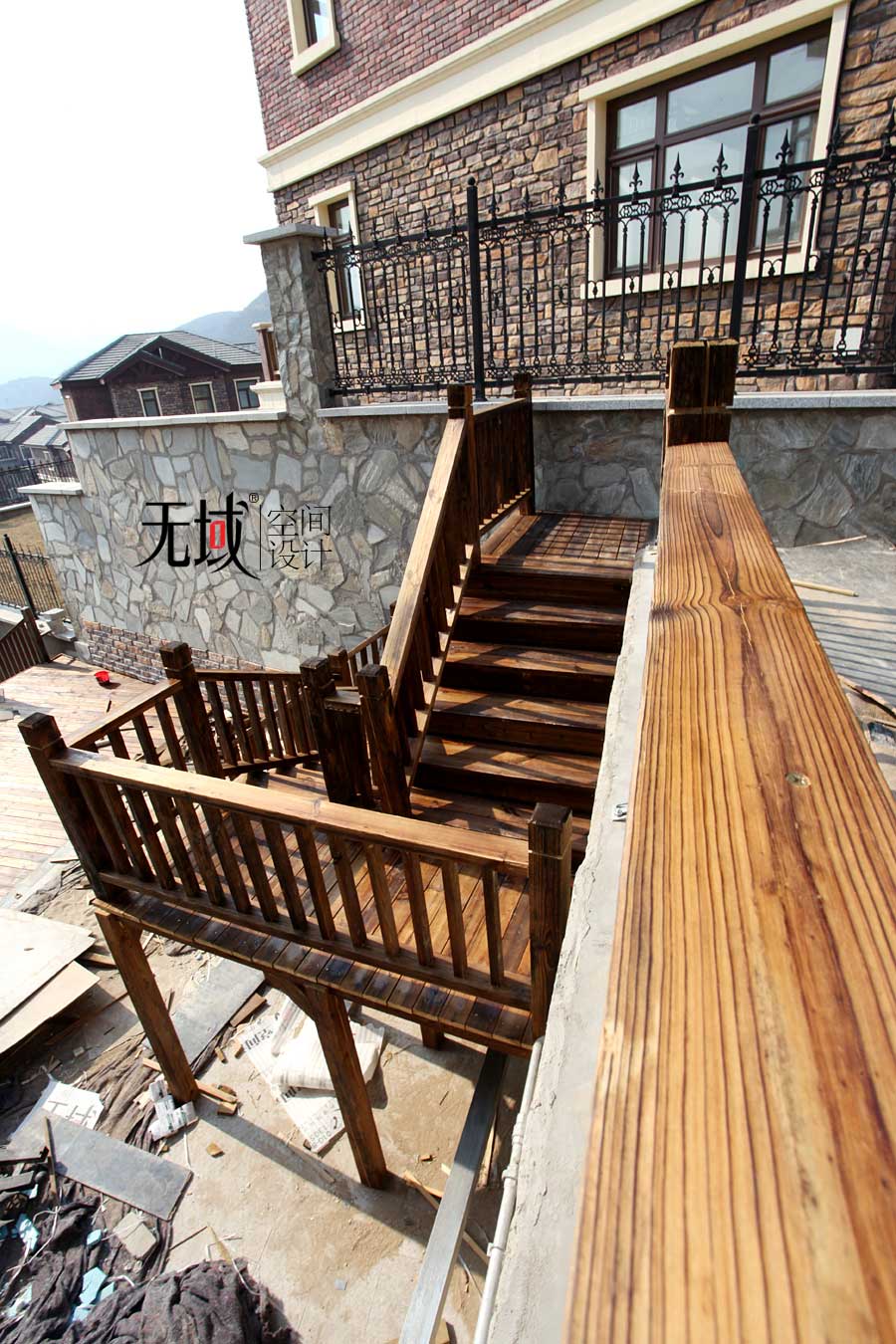

楼梯比其他产品定的晚一些,因为必须要等到找平完以后才能复测,本身年前就已经找平完但是正好赶上过年工厂放假生产不了,所以耽搁了一些时间。因为踢脚线是木门厂定制的,所以木门厂的师傅要现场把踢脚线按照找平后的踏步尺寸裁好然后再拉回工厂喷漆,这样比较保险,一次就能安装成功,如果做错了就麻烦了。楼梯的踢脚线和客厅的踢脚线要交圈,不然就难看了。

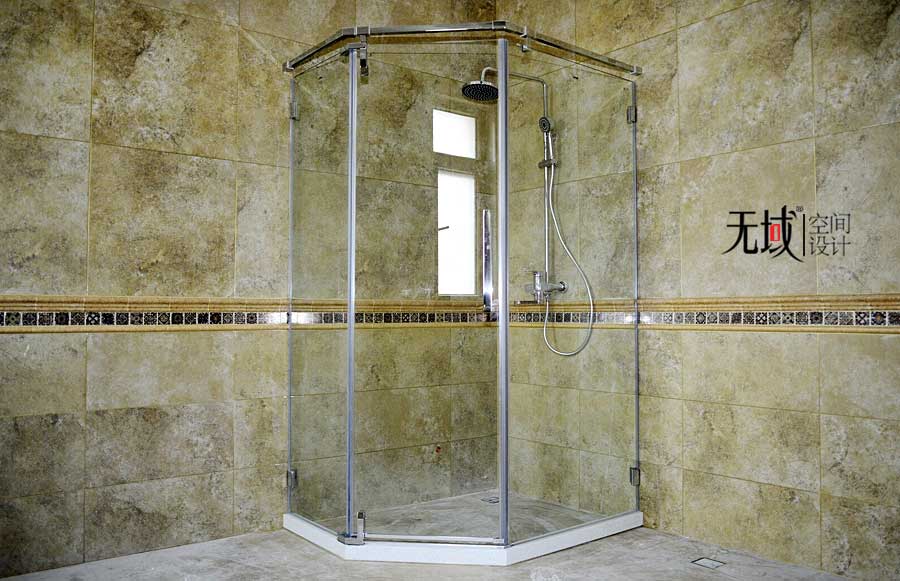

这是二楼主卫刚刚装好的淋浴房,安装完后注意看看安装的花洒是不是当时您选的那款,厂家搞错任何东西都有可能。
总有业主问我你们工作室跟装饰公司有什么区别或是你们有什么优势等等这类的话题。一般选择我们的业主,都是装修了几套房子的,也有一部分是我们以前的客户,不会再去拿装饰公司和我们比较,深知其中的区别。如果您在选择装饰公司还是选择设计公司之间徘徊,我建议您还是选择装饰公司吧。非大有不可大无,有些事是必要要亲身经历后才有体会。我们能给客户的是一个成熟的、适合他的设计和全程托管服务,业主只需要参与前期的设计,后期施工和主材选购可以完全不管。但工作室或独立设计师的设计费肯定比装饰公司贵,业主得舍得花设计费。
话说回来,
前便宜后贵,
很多装修过的业主都懂。

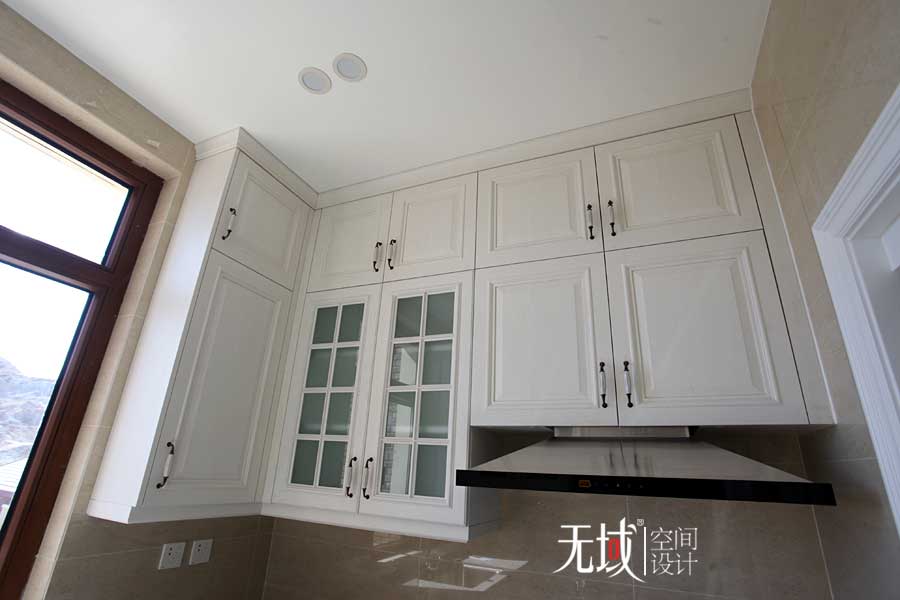

橱柜安装完成!这次橱柜是我根据业主的需求设计出来让橱柜设计师直接copy的,吊柜直接做到顶,把顶部的空间都充分利用上的同时也减少了清理吊柜顶部灰尘的麻烦,整体看起来也美观大方。
这款橱柜我把它定义为轻古典风格,从橱柜材质、把手到每一件电器、五金都要亲自挑选,造型简约大方,材质清新而自然。

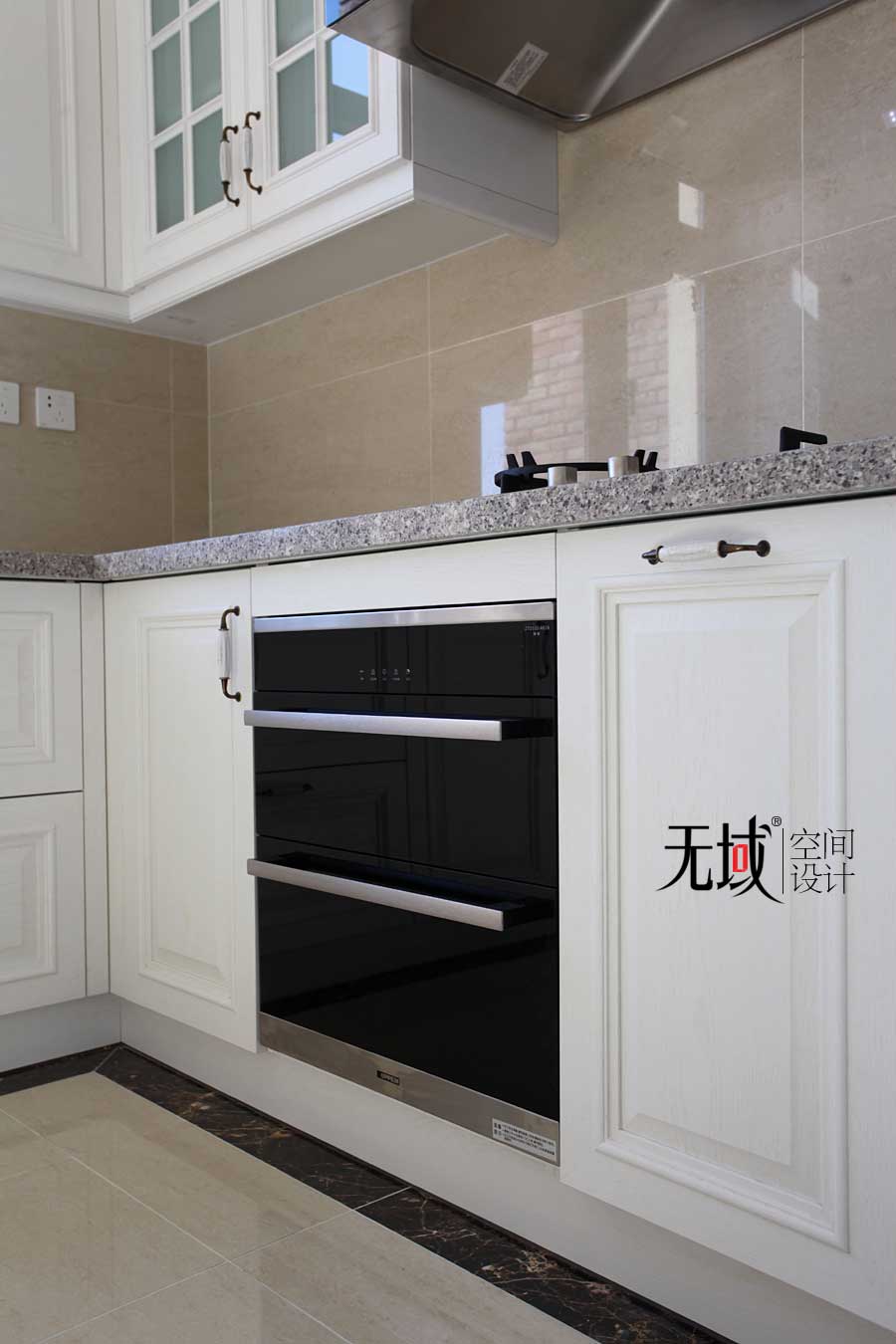

橱柜柜体一般都用实木颗粒压缩板或实木多层板等材料制作,市场上所说的实木橱柜也不过只是柜门是实木的,柜体都是板材的,因为橱柜柜体涉及到承重的问题,所以做成实木的更容易变形。门板有实木的,烤漆的,吸塑的等等,业主可以根据自己不同的喜好来选择。

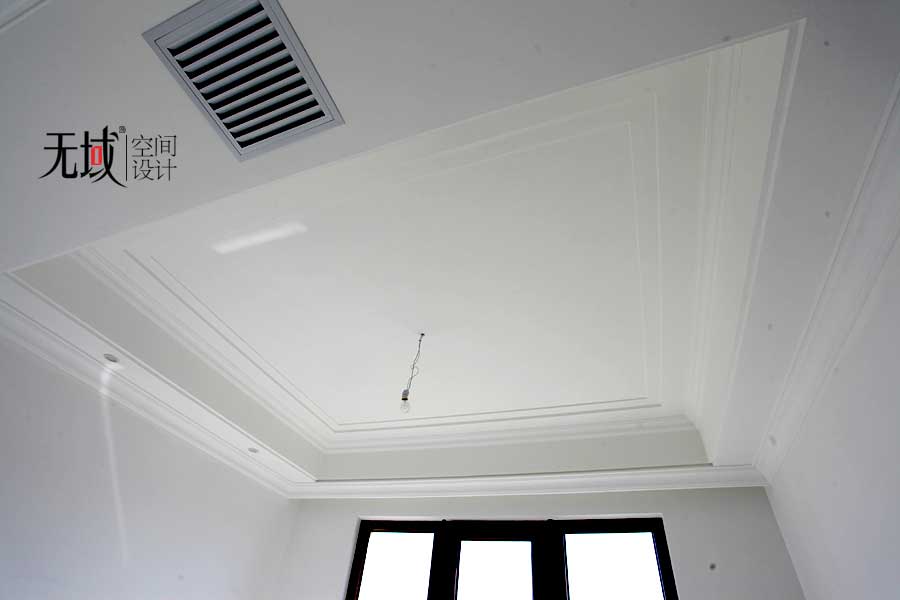

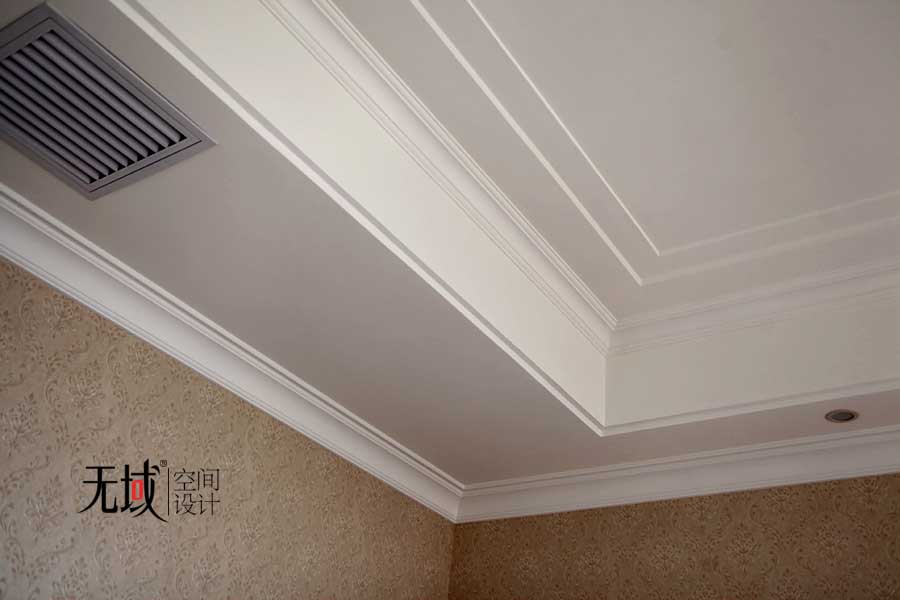

这是一楼主卧的吊顶,每次走到这个房间,都会在这里徘徊一下,这种细腻的、百看不厌的层次确实是我在设计上追求的东西。别墅都有中央空调,风机盘管下面的冷凝水管高度都在离顶450左右,如果只把风机盘管包上,那势必有点太不美观,像一个厚厚的大盒子,让人感到压抑。

刚刚做完了一次保洁,近期由于各种产品的安装,现场也一直很脏,终于干净了,趁还没脏以前赶紧拍几张发给大家看看。这种彩虹条波打线一般常规尺寸有150x150 和300x300的,需要更小的尺寸可以裁,大于300的需要接,中间有一道缝。
我的客户群体一般都走两个极端,要么就是特别没耐心的人,他觉得交给我放心,要么就是特别细致的人,追求完美,很容易和我共鸣。比如这位房子的主人就是一个特别心细的人,做事严格谨慎。

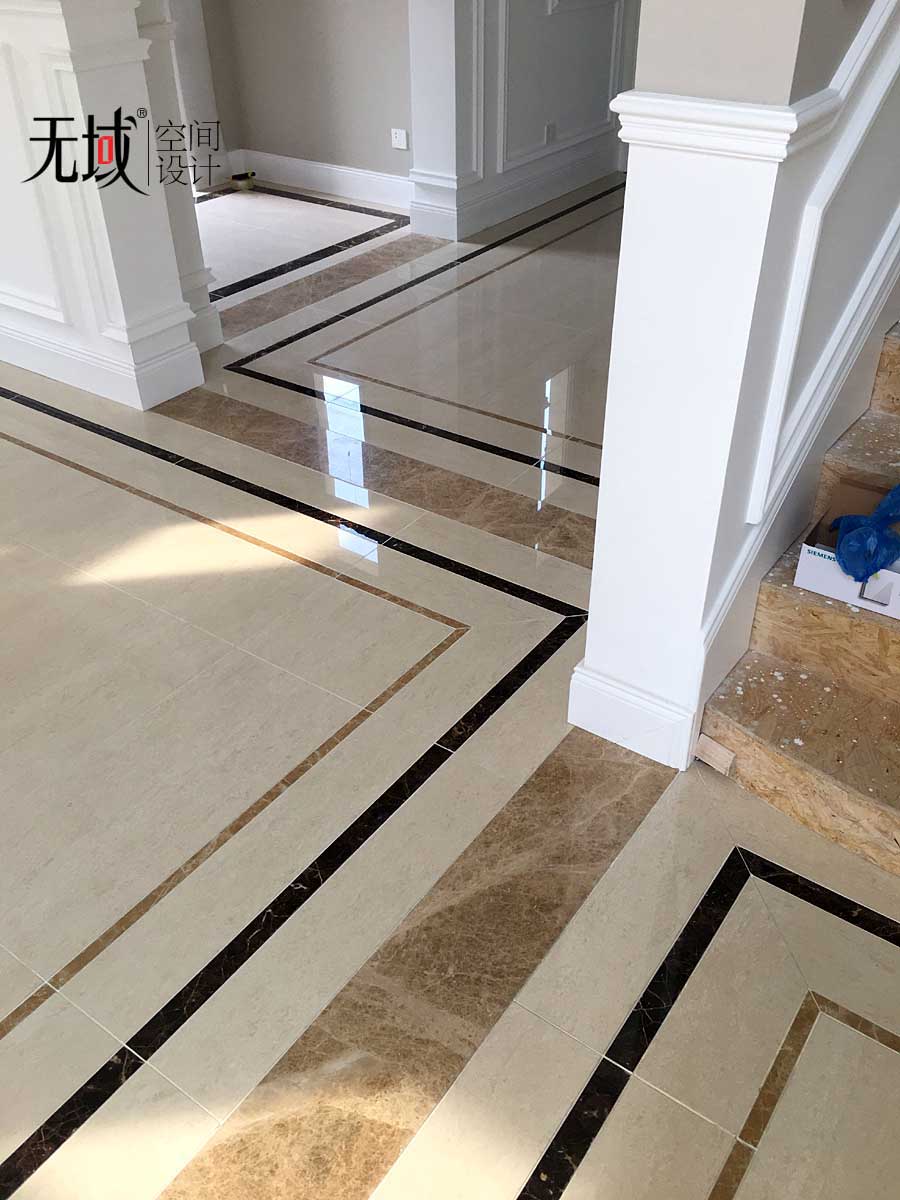

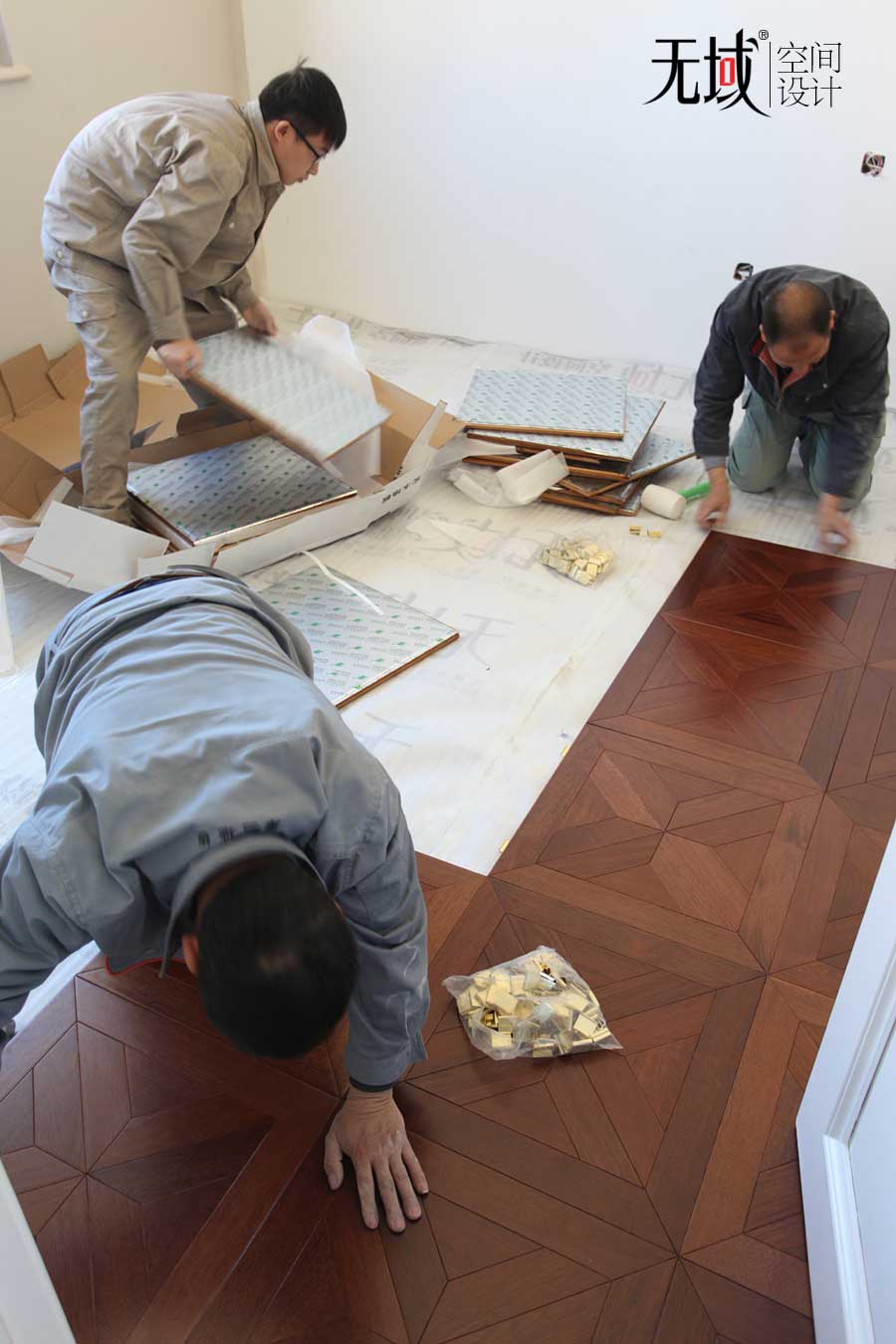

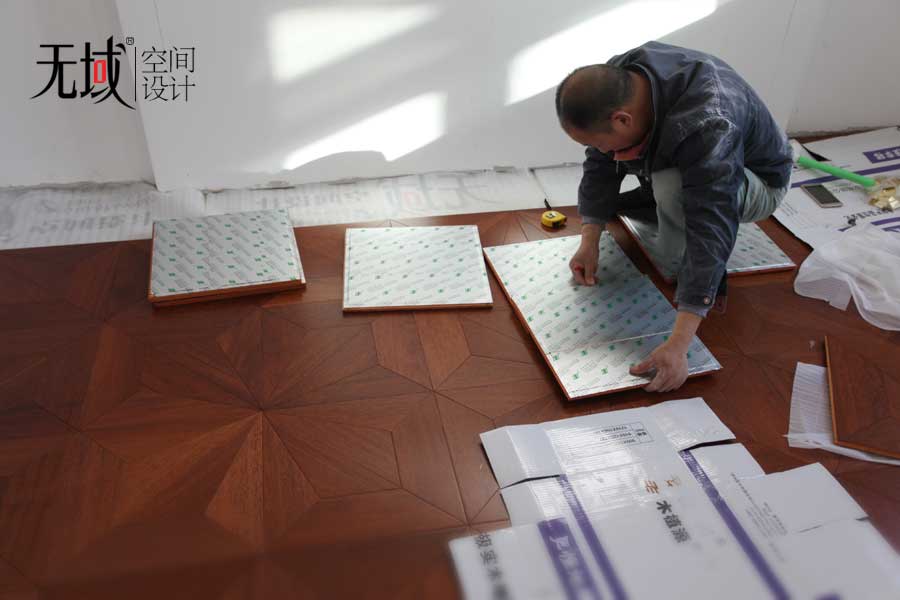

上边的相片是铺在一层主卧和次卧,一共是三层会用到木地板,地下二层全部是铺砖。上图是实木拼花地板,这个房子我一共选了三个不同颜色和造型的地板,通过三种不同感觉不同气质的地板来表现三层不同的空间氛围。
业主在定主材的时候一定要有耐心,尤其是别墅装修,各种定制的产品数量都大,因此厂家各个环节都有可能出问题,所以商家出的各种产品的图纸在下单生产之前必须保证没有任何错误,另外,在产品生产的期间业主也不要太着急,适当的催促厂家就好,时间越短就会做不细致。
木材都具有干缩湿胀性,我们看这款地板的背面黄色的小铜片是固定锁扣,能牢牢的把两块地板扣在一起,大大程度上减少因干缩湿胀引起的变形,我觉得这个设计不错,增加了地板的使用寿命,必须要给这样的地板商家一个赞!
业主在选购主材或家具时,往往更看重的是这个产品本身好不好看,不会去考虑整体关系,适不适合整个空间的气质。当业主把每件都自己很喜欢的产品运到家时,才发现摆在一起很乱很别扭,顿时没有了选产品时的兴致。所以选每一件产品必须根据设计来,严格按设计思路走才不会跑偏。

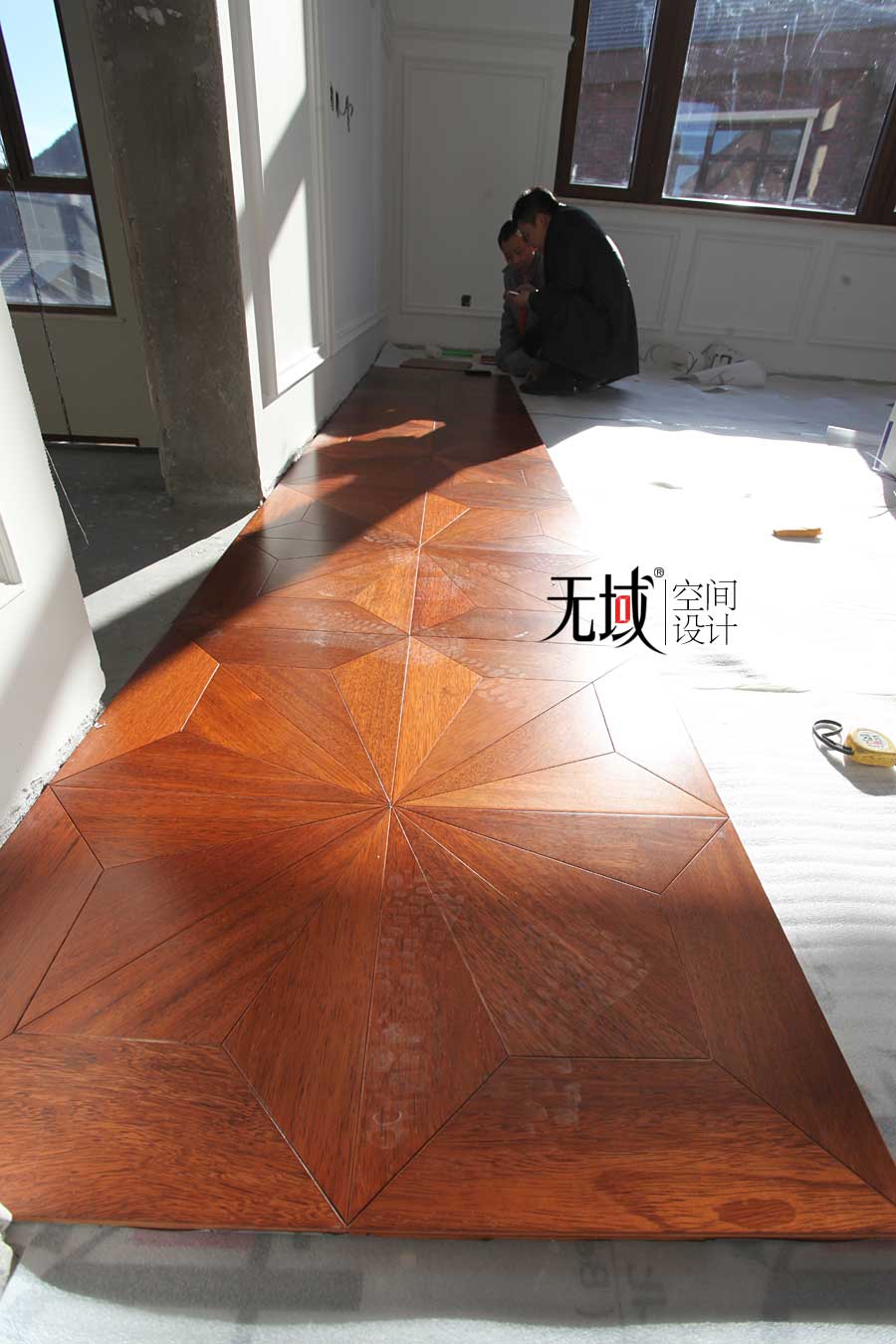

这个大花的尺寸是800,但是是由四片400的组成,因为直接做成一整块肯定会变形,一般拼花地板的单块尺寸最好在500以内比较稳定。

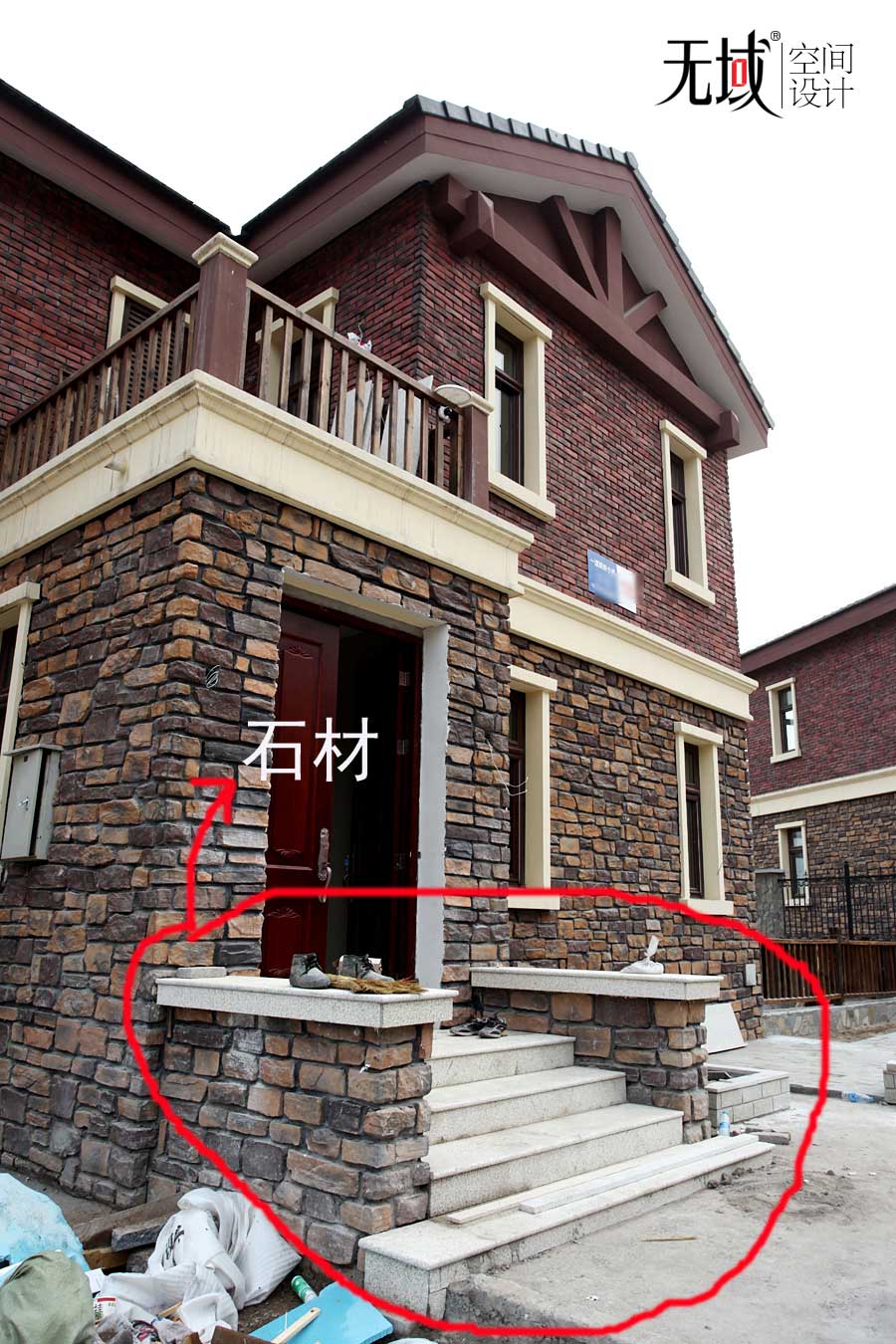

天气暖和了,室外的石材也开始安装了!花岗岩类也分哑光和亮光,室外我觉得还是哑光比较适合,感觉结实而且不滑。有的商家价格比别人低然后在石材上做文章,用相似的低端的石材替代,这个情况比比皆是,业主需要多注意观察。

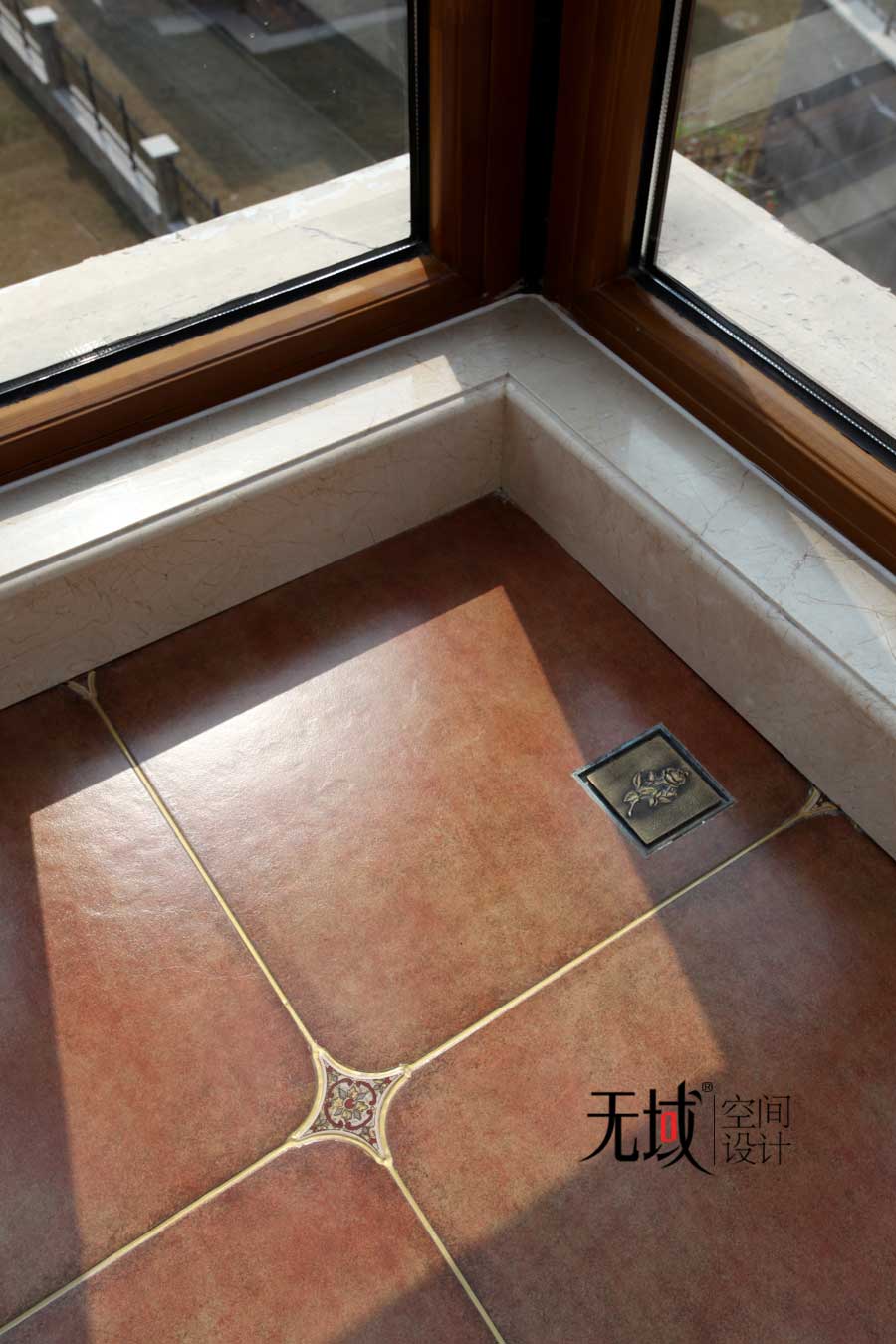

这是二楼露台的石材窗台。刚刚又做了一次保洁,目前一共做了两次了。
前期设计周期越快,后期施工和主材进行的就越慢,因为短时间内根本就考虑不成熟,用一个礼拜考虑一件事和用一个月考虑一件事结果肯定不一样。
我想提醒业主的是在收房之前最好把设计的时间打出来,因为收房就要交物业费了,一个月至少也得两千以上。等都设计完了,该开工了,再去收房,几千块钱就省下了。

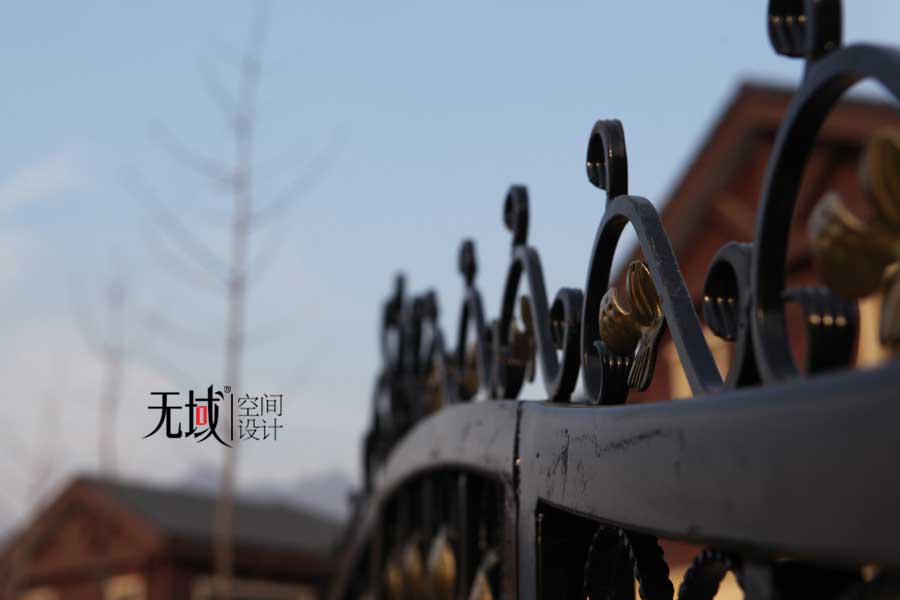

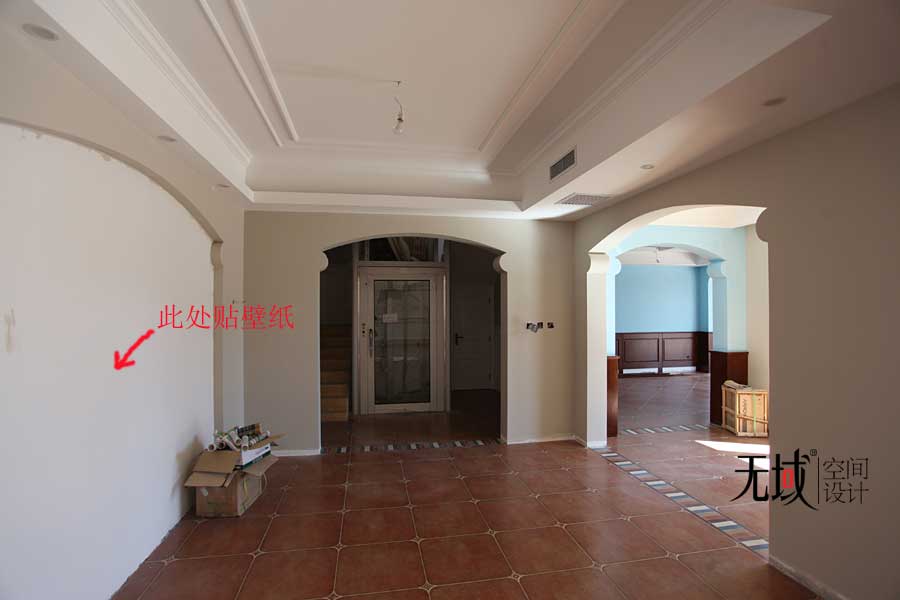

前院的铁艺大门刚刚安装上,接下来的图片是壁纸安装现场,壁纸刚刚安装完后要关窗三天阴干, 因为刚铺完的壁纸的房间立刻通风空气流动过大及温差过大会使壁纸开胶,导致壁纸翘边和起鼓。

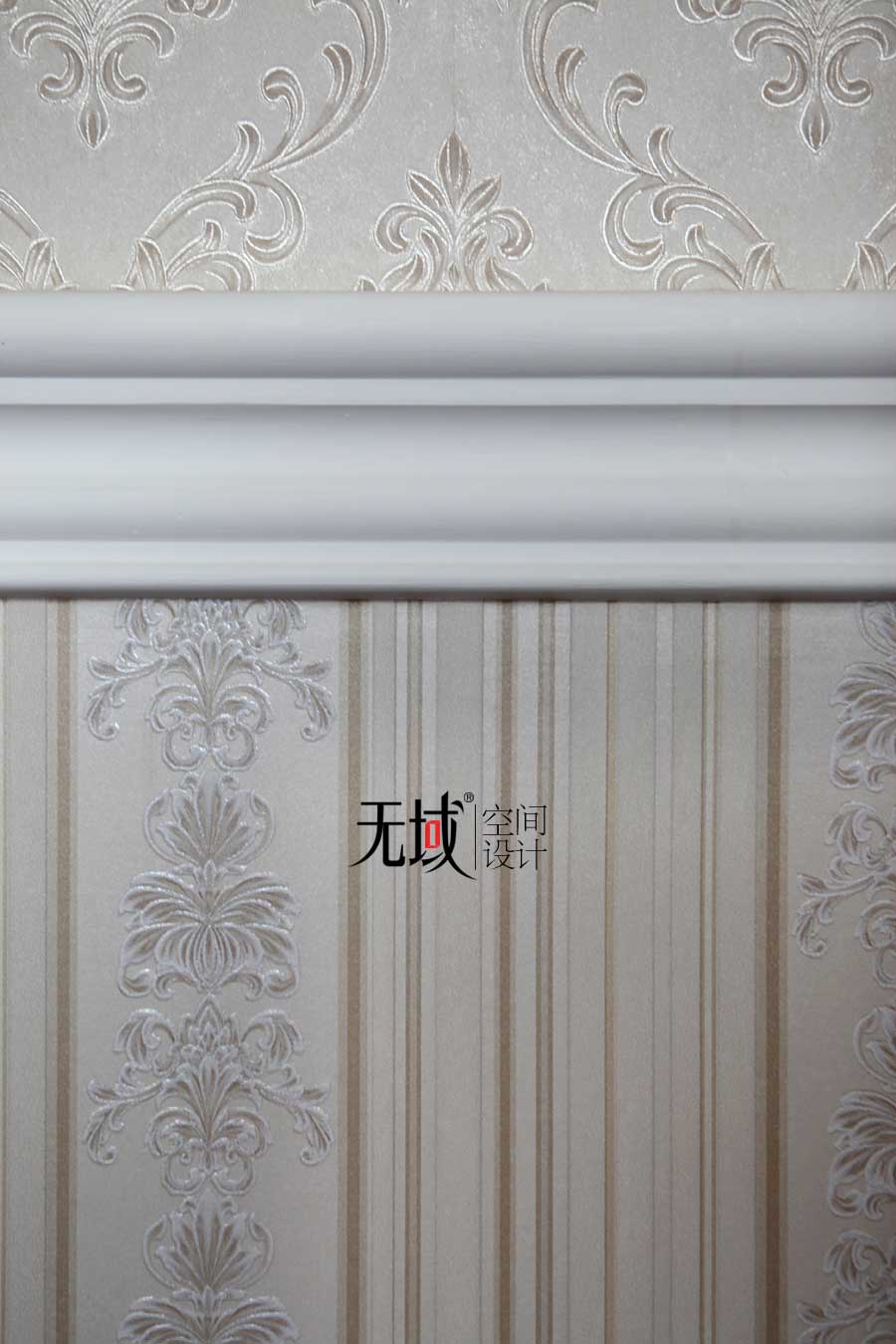

墙面有三种做法,一是刷漆,简单经济,二是贴壁纸,壁纸是有缝的 ,三是贴壁布,壁布分无缝和有缝,无缝的浪费大。
壁纸的施工要选择温度没有剧烈变化的天气,一定要避免在潮湿的季节和潮湿的墙面上施工,特别是长期的阴雨天。壁纸的日后保养最好定期每2,3个月用吸尘器或鸡毛掸做表面的浮尘处理,每半年或一年做一次表面清洁。

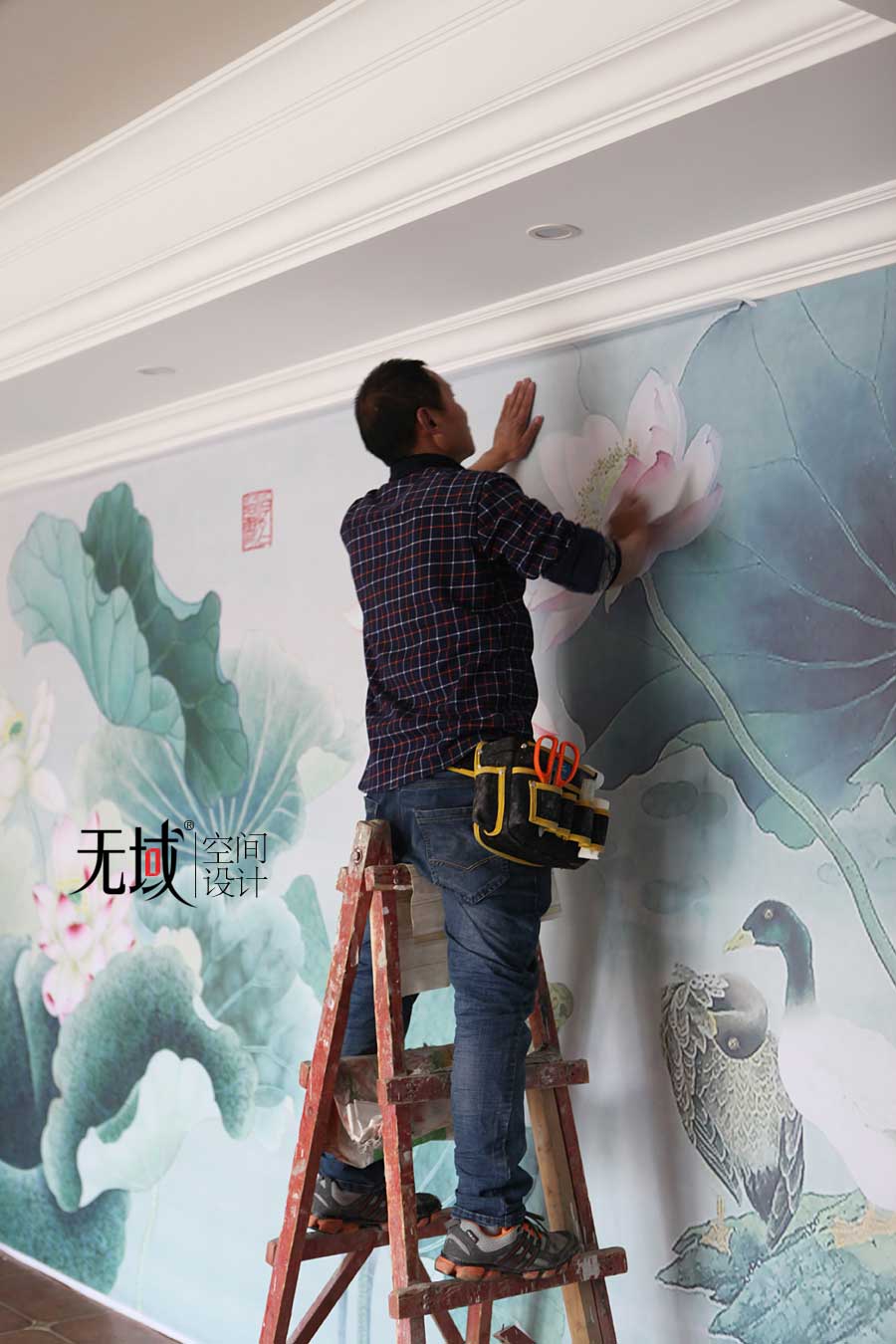

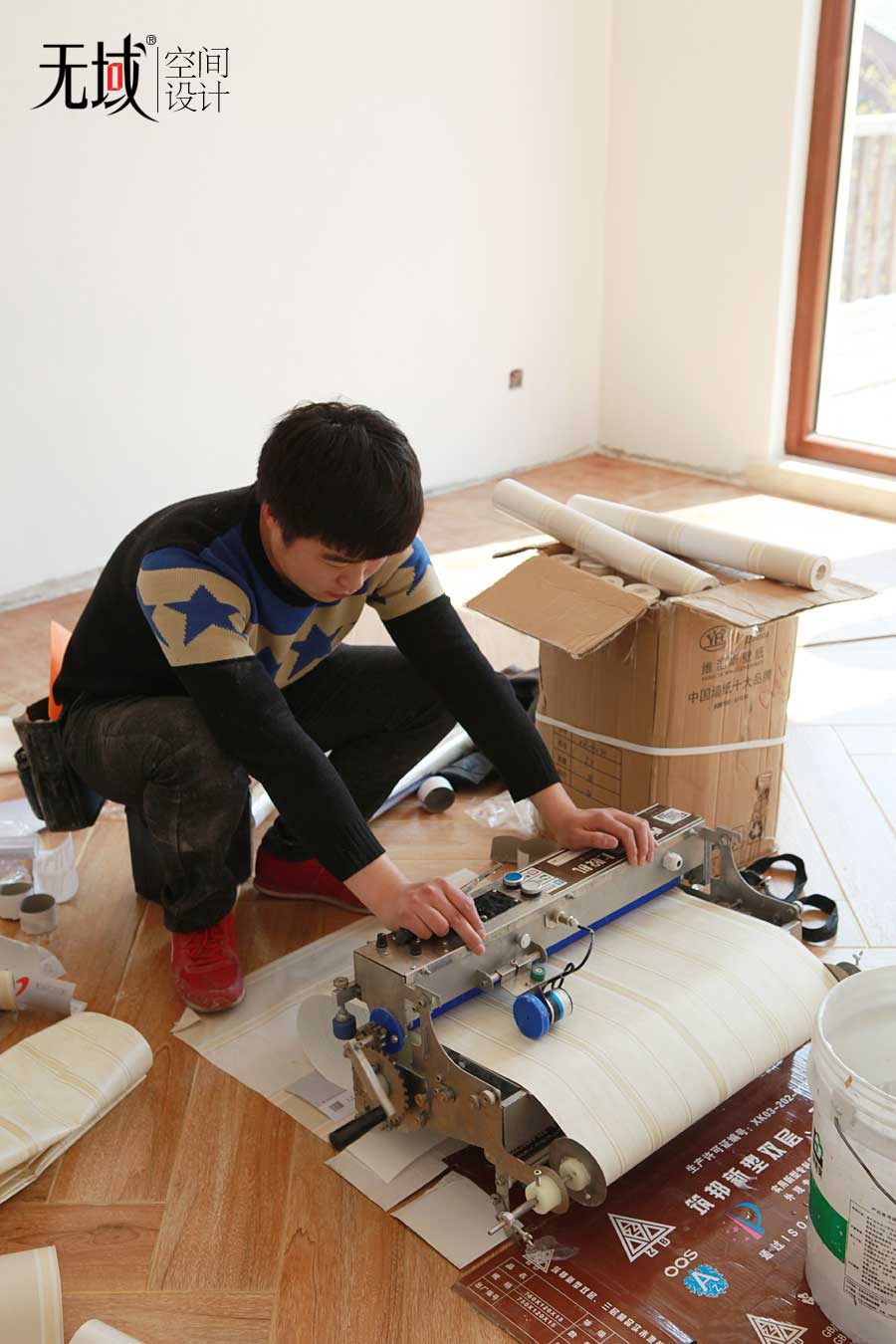

上胶!

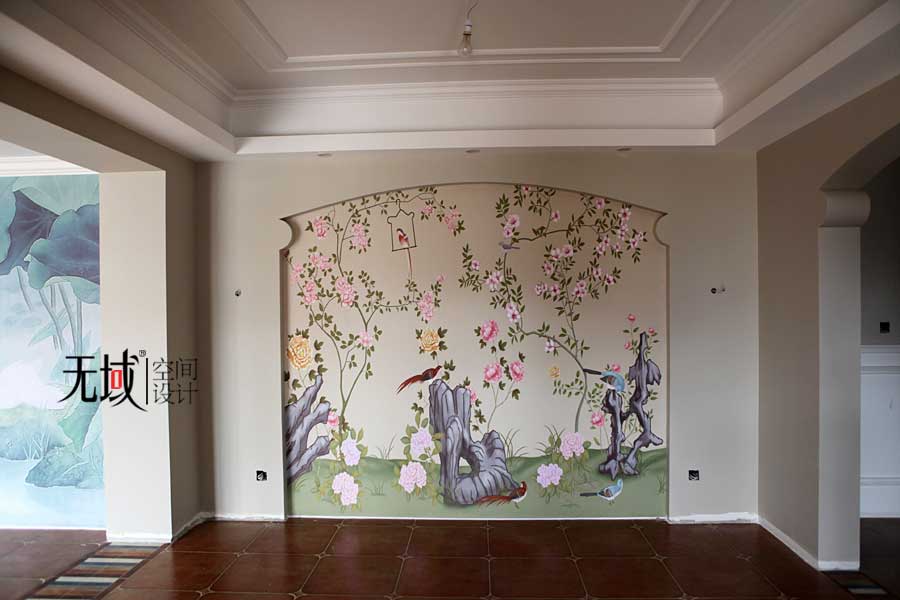

插播一张设计参考图(上)下面是工地现场照片,对比一下!

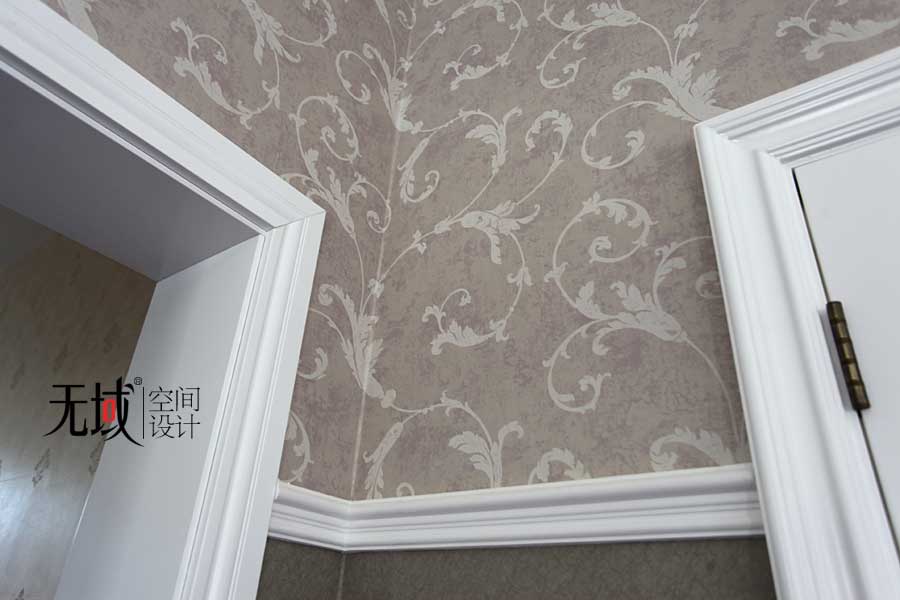

这个房间的上墙是大花图形,需要对花,所以损耗比较大,结果有一面墙还差两卷,只能等下次货到再贴了,照片不太清晰,贴完的时候外面都黑了。
安装工人贴壁纸的时候要注意别把胶滴到地板上,铺好的地板提前用保护膜保护上,如果滴在地板上了最好及时清理,时间一长就清理不干净了。

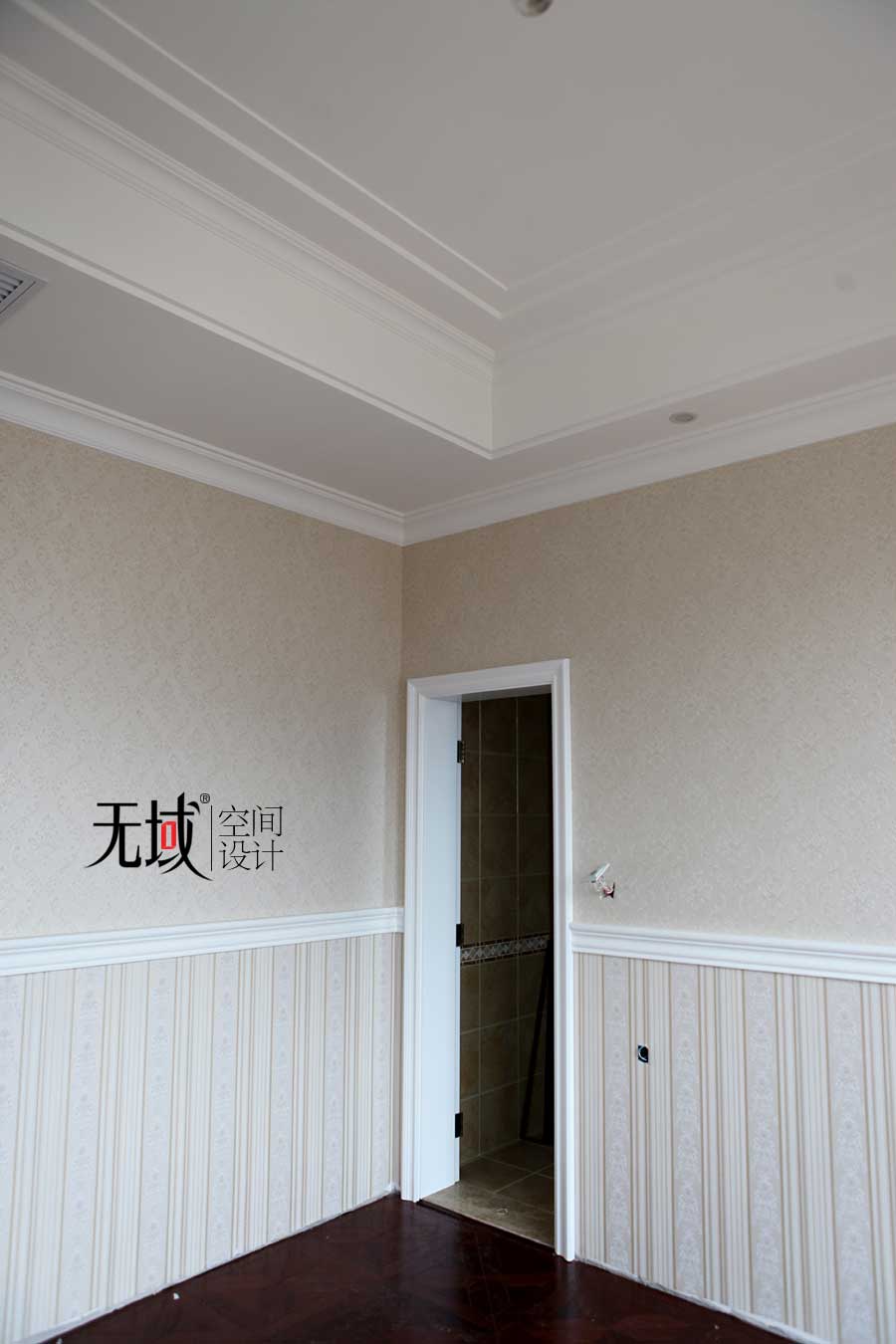

这是二层主卧,我大胆的运用了两种颜色分为上下墙来表现这个空间,灰色和淡紫仿佛天生就是一对,结合到一起既浑然一体又相互衬托,相互对比,非常稳定的搭配到一起,超凡脱俗,整个空间呈现出的是高贵、雅致的氛围。
这是二楼的老人房,在老人房的色调设计上尽量要保守,太个性的造型和太跳跃的颜色老人很难接受,所以,营造一个适合老人品味的舒服大方的氛围就够了。
同一种设计手法,同一种波打线的运用,放在不同的空间里,表现出来的效果会截然不同,所以这就是我不建议业主看着别人家这个点好看就照搬到自己家的理由,空间结构适合什么样的气质,该用什么元素去表现,绝不是能拿来就用的,就好比你看到一个人穿的衣服好看然后脱下来给你穿上了,但是你发现并不像你看到的别人穿着时一样美观,甚至难看,这就是因为每个人的身高、气质、肤色等不同的
原因所致,设计也是如此。
踢脚线刚刚安装完毕,中间补了一次货,室内所有踢脚线均为实木定制,高度我建议根据房屋的高度来确定,因为别墅的层高基本都会在3米以上,所以踢脚线一般至少也要用12公分以上的高度。
这个地吸是可以直接粘的,非常方便,业主不想在门和墙上打眼,所以选择了这种。但是我们也是头一次用,粘接力很大,目前是很结实,耐不耐用还得经过时间的考验,但我觉得应该不是很靠谱。
柜子的五金件(拉手、轨道等)和挂衣杆安装要横平竖直。

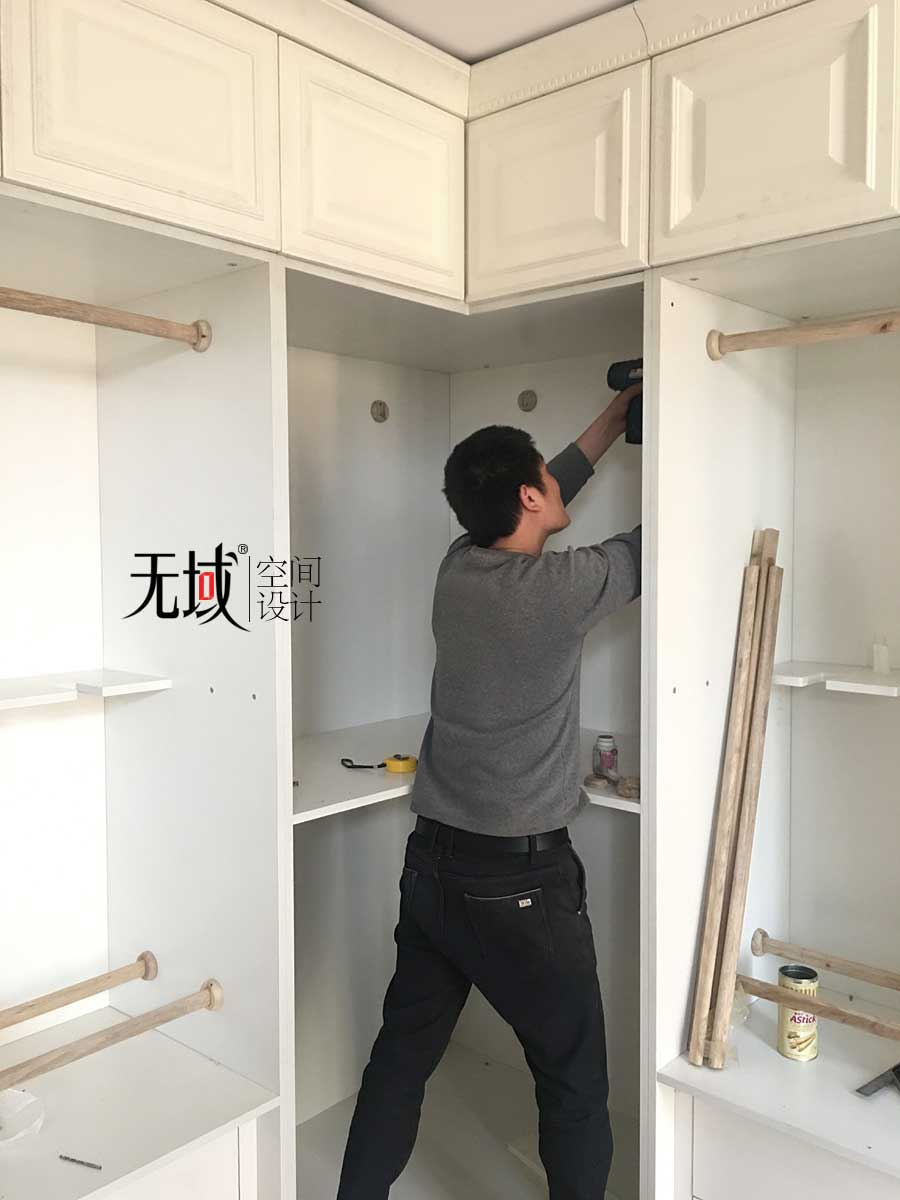

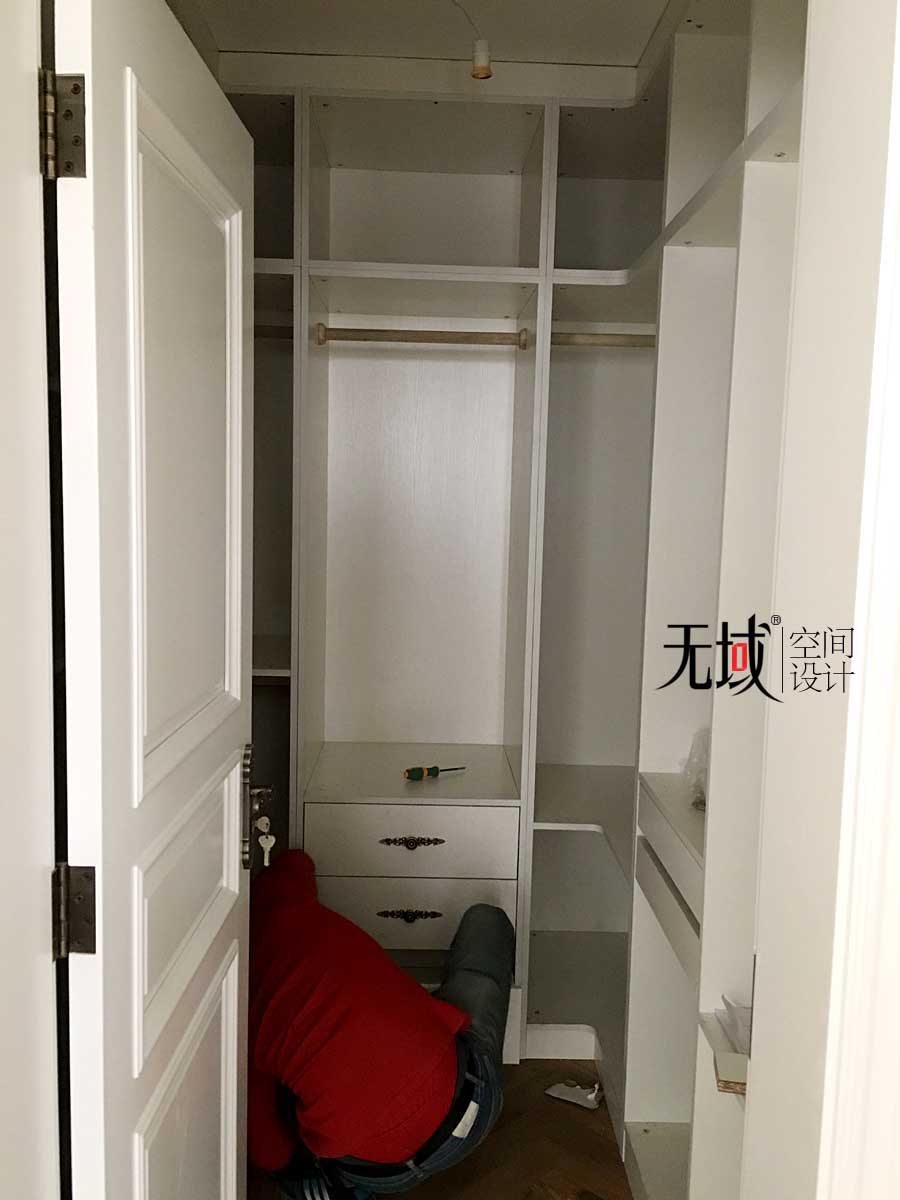

接下来是柜子的安装,柜子的选购建议大家尽量选择实木定制,如果预算不够那可以板材加实木都用一些,比如在卧室内用实木柜,不经常住的屋子用板材柜。也可以用经济的实木柜体,板材的柜门,因为板材是属于长周期缓慢释放的产品,一般在十年到十五年,尽管实木爱裂和变形,但还是健康最重要。。所有的衣柜和储物柜设计师都要按照业主的使用习惯和需求来量身定制,真正的达到定制的目的。
如果柜子有帽线,那安装完无法和吊顶做到严丝合缝,一般厂家正常是留一公分的缝隙,然后再打玻璃胶处理。如果想严丝合缝,就不能选择帽线,封板就可以做到,只是封板没有帽线好看,因为没有造型。
实木的衣柜、储物柜的生产周期会长很多,因为有一些手工的雕花,以上装的都是无甲醛的板材柜,还有一批实木柜大概还得等一个来月的时间才能安装。
壁炉是可以按照自己喜欢的样子定制的,市场上卖大理石的店都可以做,因为店里现成的壁炉造型和材质颜色很难让你看中,尺寸也不一定合适,所以最好是设计师根据空间的需要来量身定做一个壁炉。

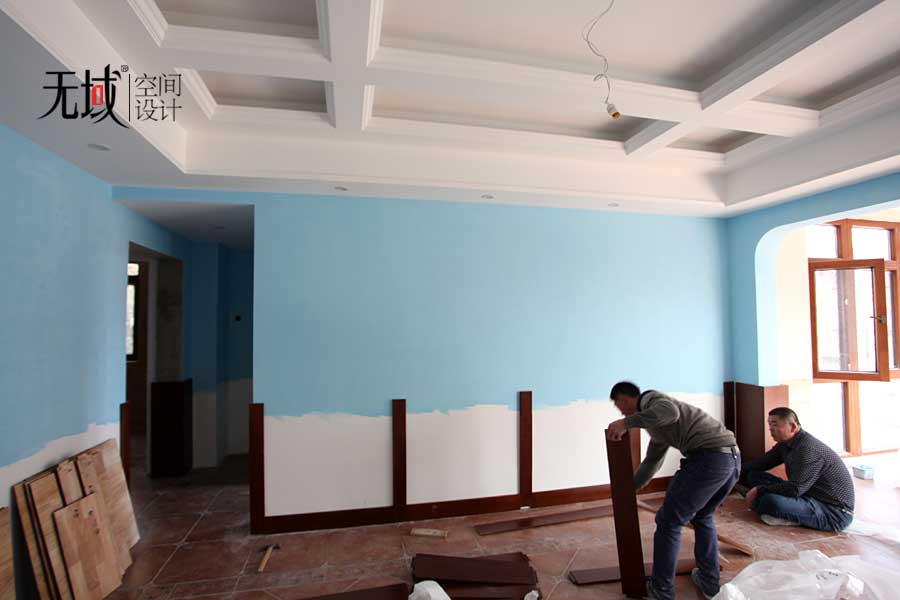

在搬运过程中磕碰到墙面的一些大件的比如定制的衣柜、门等等装完以后,就可以刷最后一遍墙漆了,刷完最后一遍漆就可以把开关、插座都安装上,这些在安装的时候需要注意的是,虽然
有些面板的高度不一样,但
装完后至少要保持面板的底部都在一个水平线上,参差不齐就不好看了。

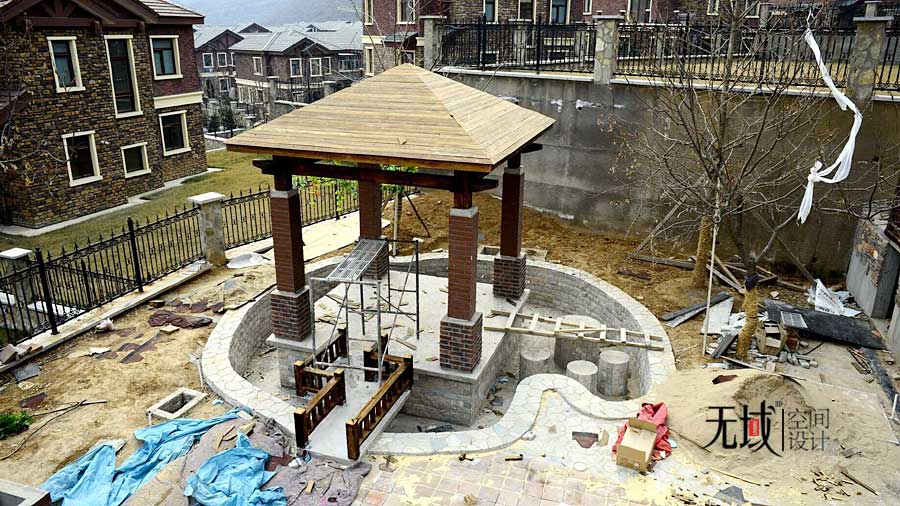

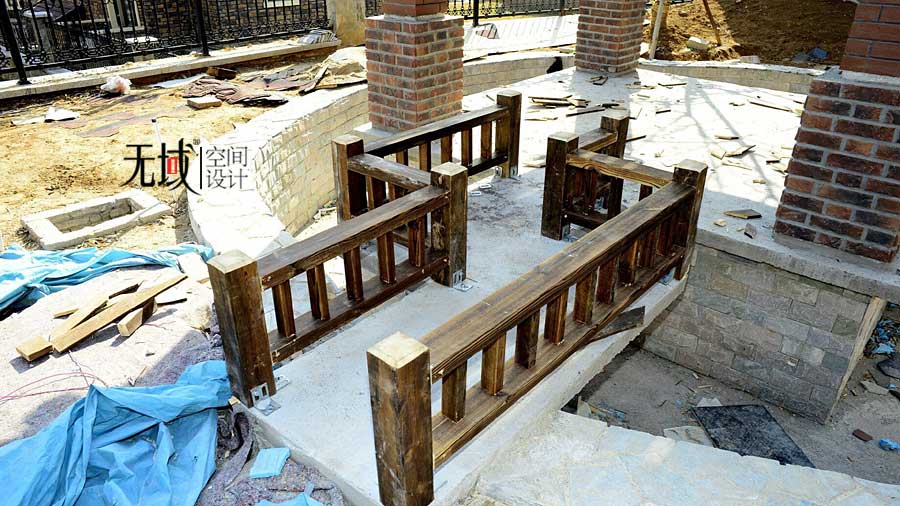

亭子顶部的瓦,石材的栏杆柱,还有顶部和四周的立柱灯都已经安装好了,池子里先放了一遍水,清洗一下里面的水泥等脏东西,然后放掉再放一池水就可以养鱼了。
(图文/设计师刘艺)
先到这儿,未完待续,希望通过文字,能给大家的装修之旅带来一点小小的帮助或提醒。装修涉及到的事情太多,不可能一一说到,如果有什么问题,也可以加我的微信交流和咨询。
